3 fases d'execució
Aquí pots consultar la informació de les 3 fases d’execució previstes per a les obres de remodelació del Nou Passeig Marítim de Palma.
Fase 1
TERMINIS I ACTUACIONS
- Temps d’execució: 12 mesos
- Del 18/11/22 al 18/11/23
- Actuació: Tancament inicial des de vorera de la mar de la mitjana central fins la vorera actual terra.
CIRCULACIÓ I ACCESSOS
Es mantenen 4 carrils de circulació (2 per sentit)
Actuacions prèvies vorera mar per conversió en calçada
Ampliació i renovació de la vorera del costat terra
Desplaçament del tancament inicial
Manteniment del recorregut de vianants
Manteniment accessibilitat als locals
Manteniment de tots els accessos als pàrquings dels edificis
Manteniment accés al pàrquing de Marqués de la Cenia
TASQUES A EXECUTAR
- Voreres costat terra i carrils sentit Porto Pi, des d’Avinguda Argentina fins Torre Paraires
- Àmbits singulars: Santo Domingo, Moll Golondrinas (davant l’Auditorium), desembocadura torrents Sa Riera i Sant Magí
INCORPORACIONS, CANVI DE SENTIT, ZONES DE SERVEI
Incorporacions a la circulació obligatòries en sentit Porto Pi
Canvi de sentit regulat per semàfors a l’altura de l’Auditorium
Accés a c/Aigua Dolça tallat (entrada i sortida per c/Federico García Lorca)
Incorporació i sortida des de c/Pedrera tallat (accés des de c/Joan Miró)
Creació de zones de càrrega/descàrrega, aturades bus, contenidors, aturades taxis junt al carril provisional sentit Porto Pi

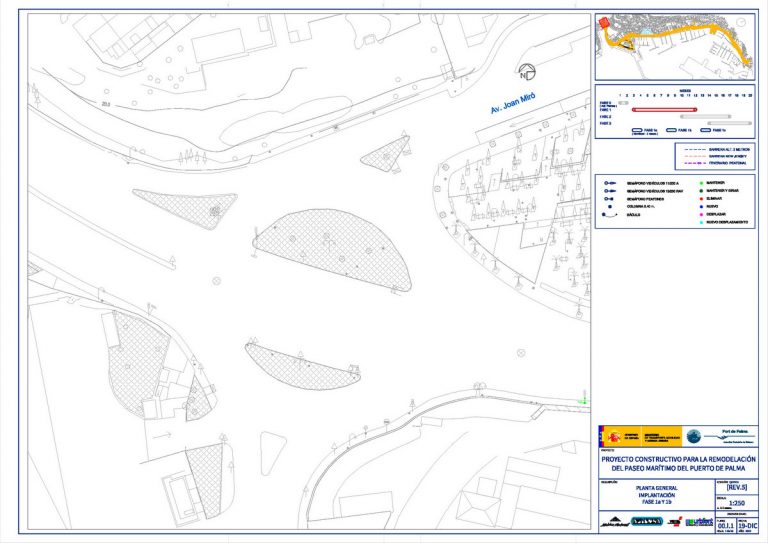

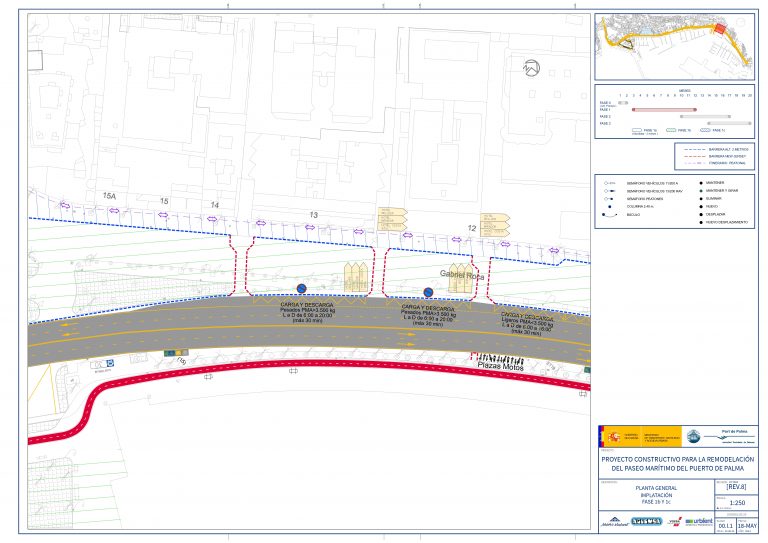

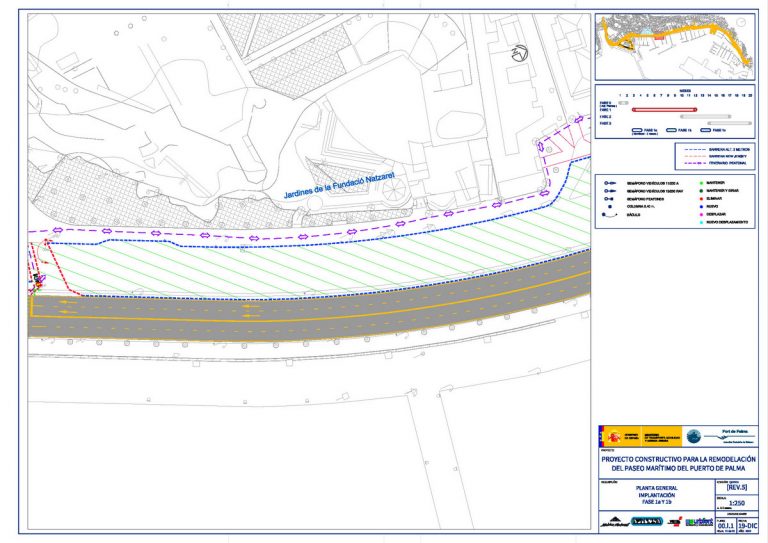

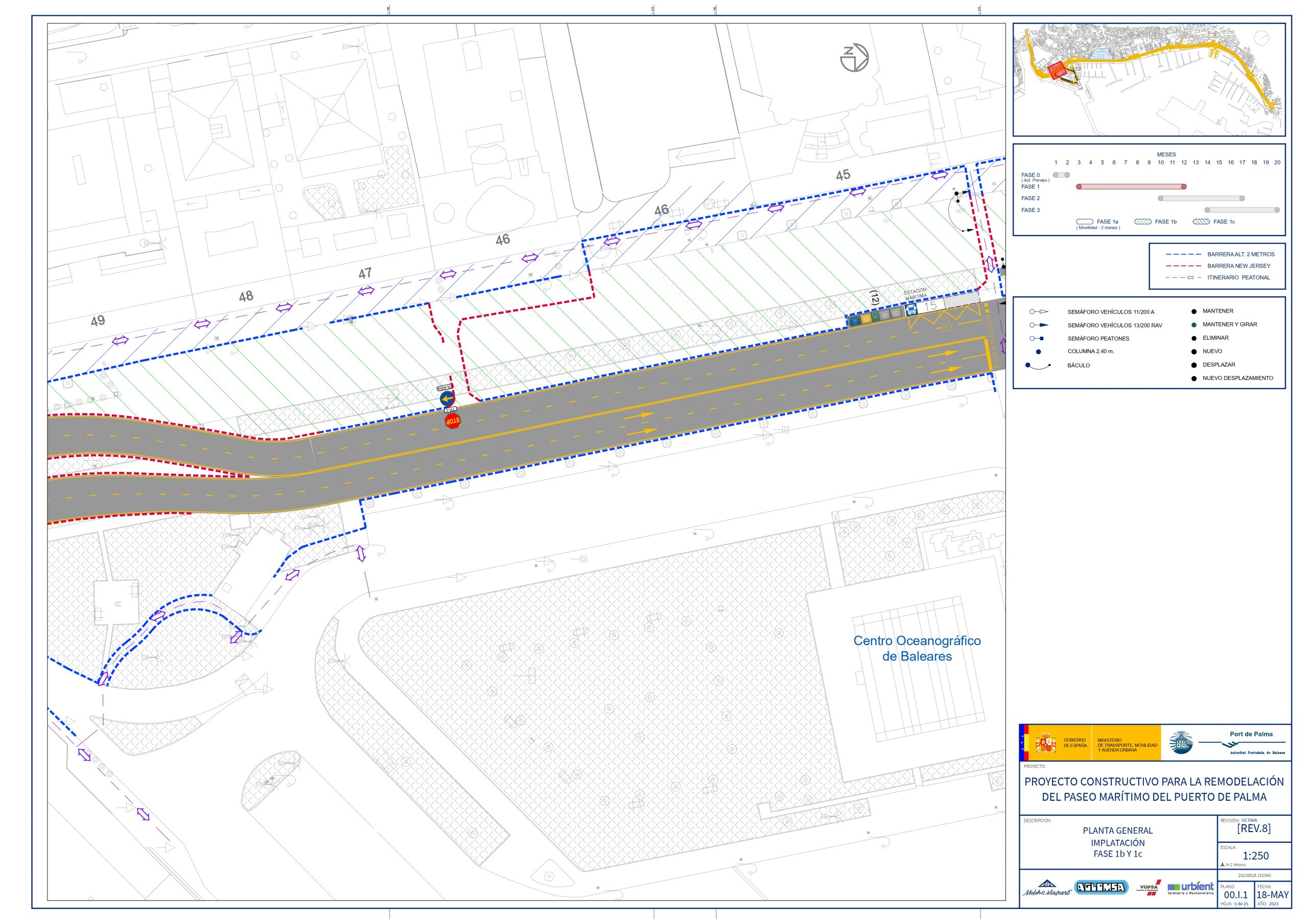

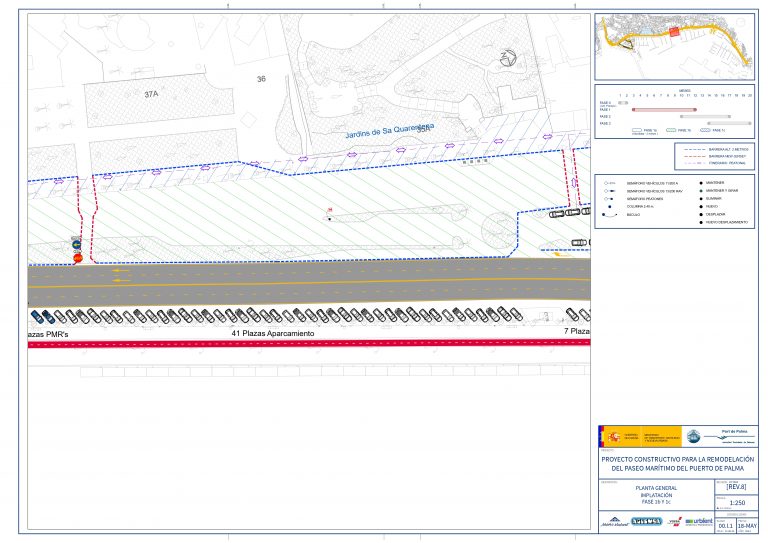

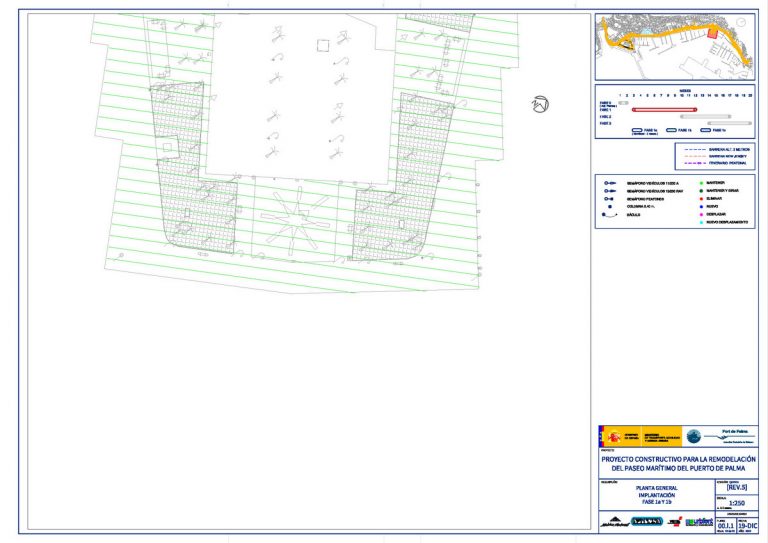

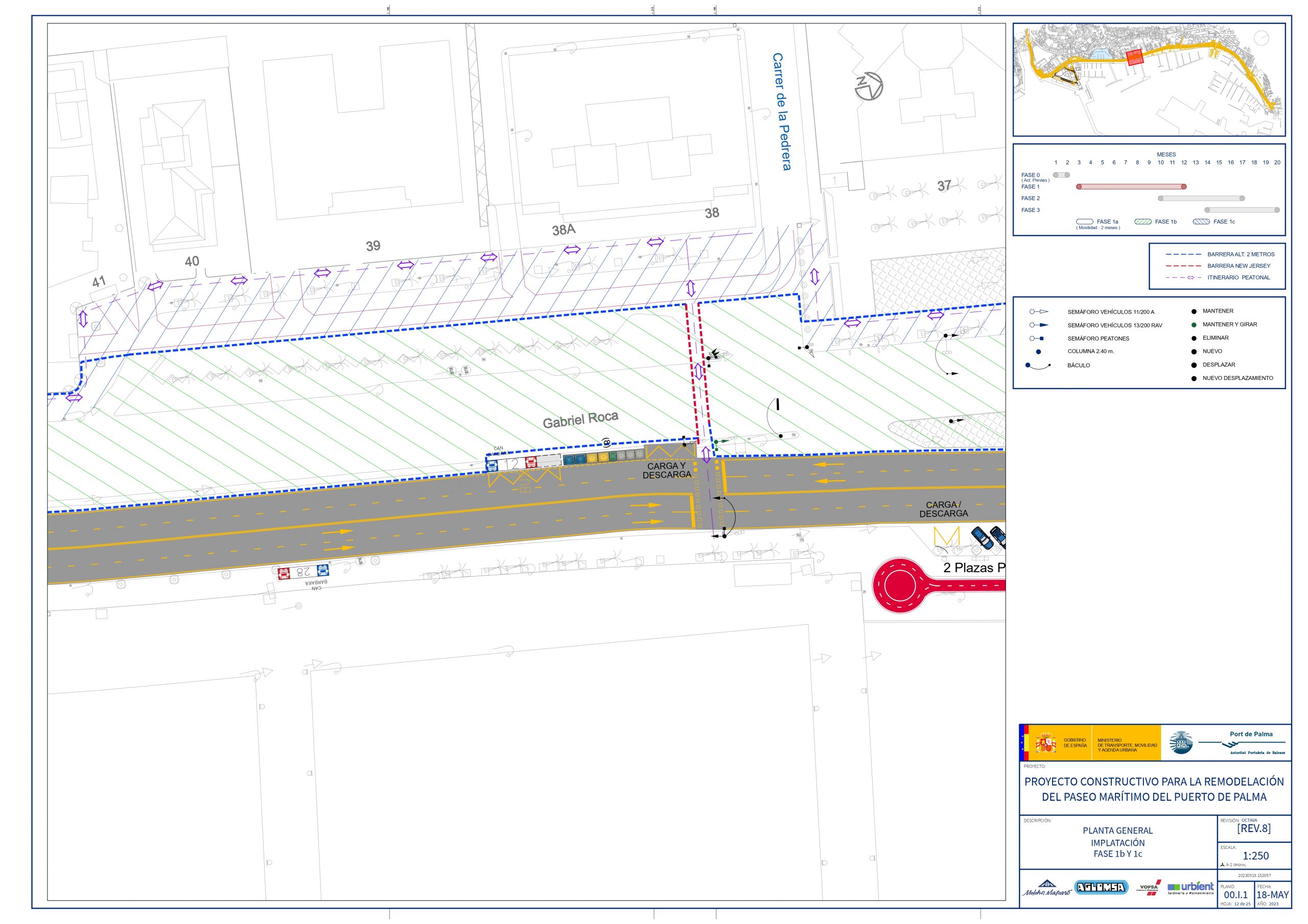

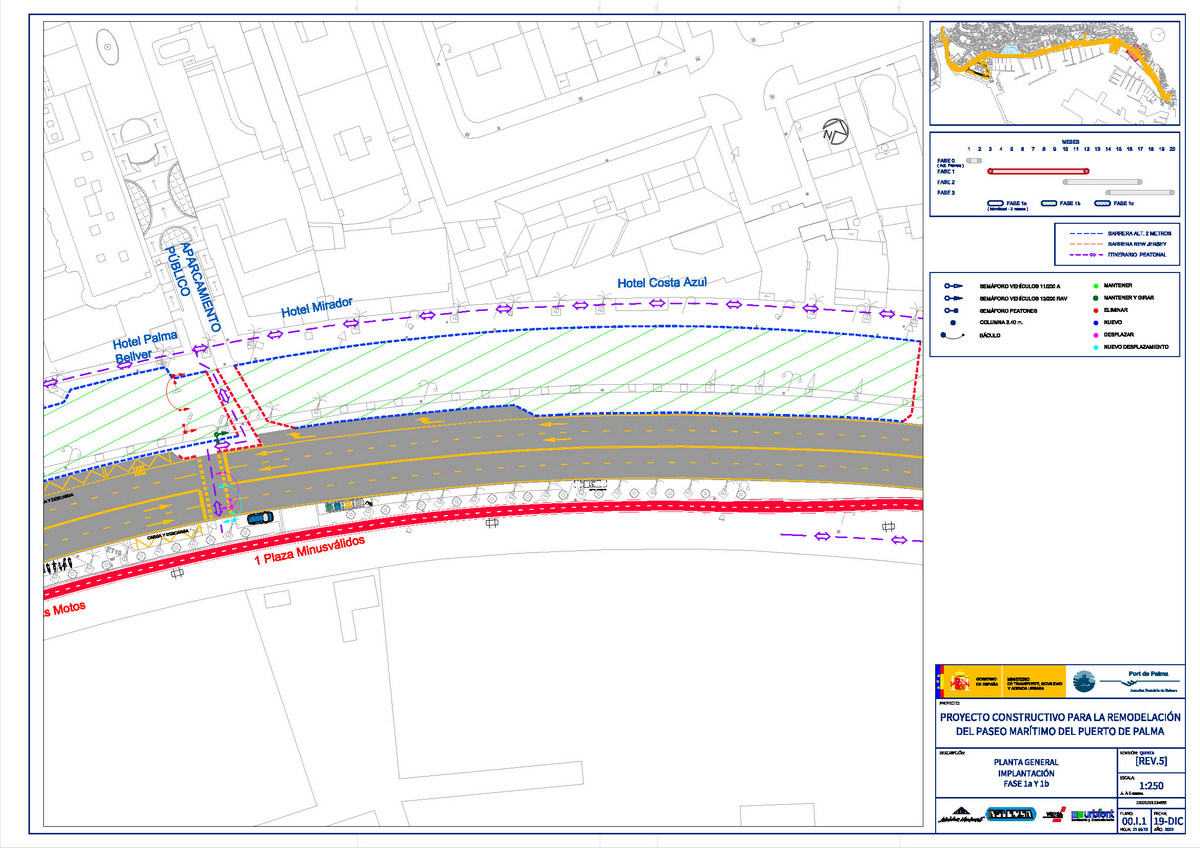

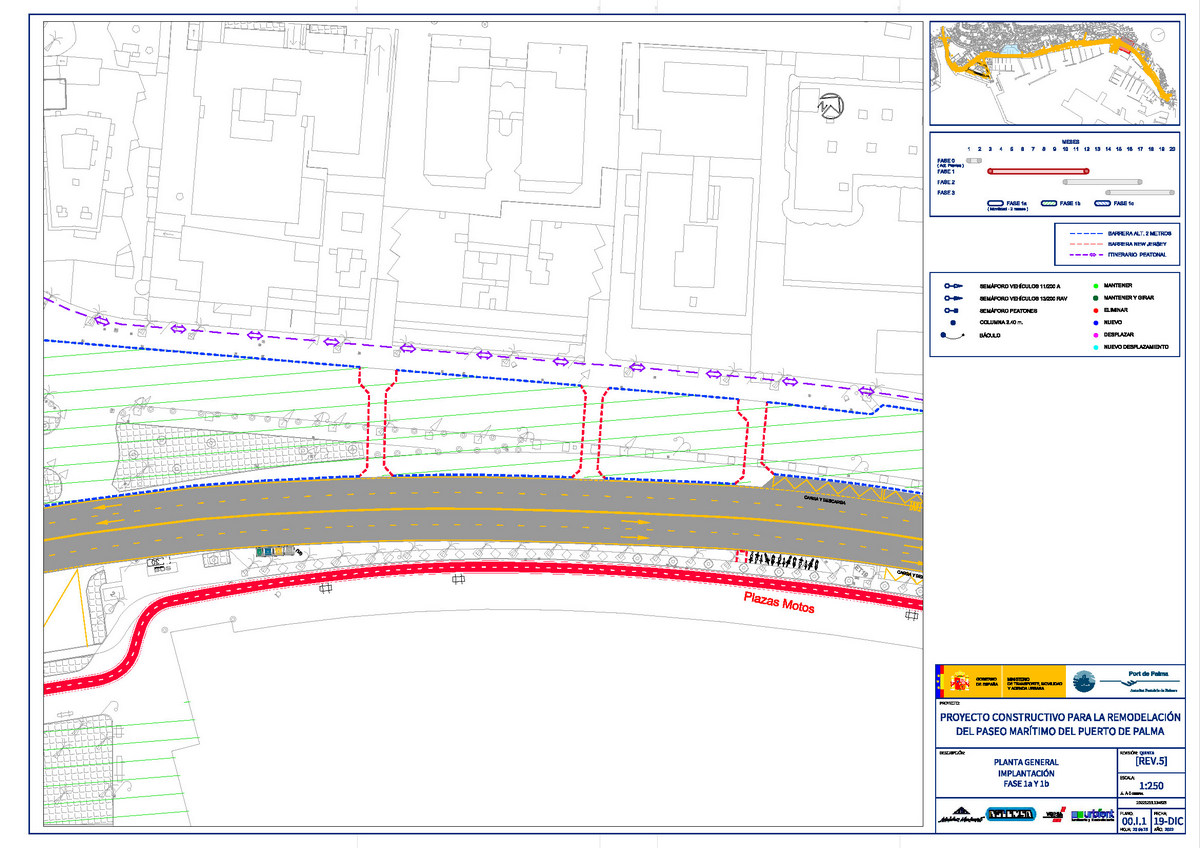

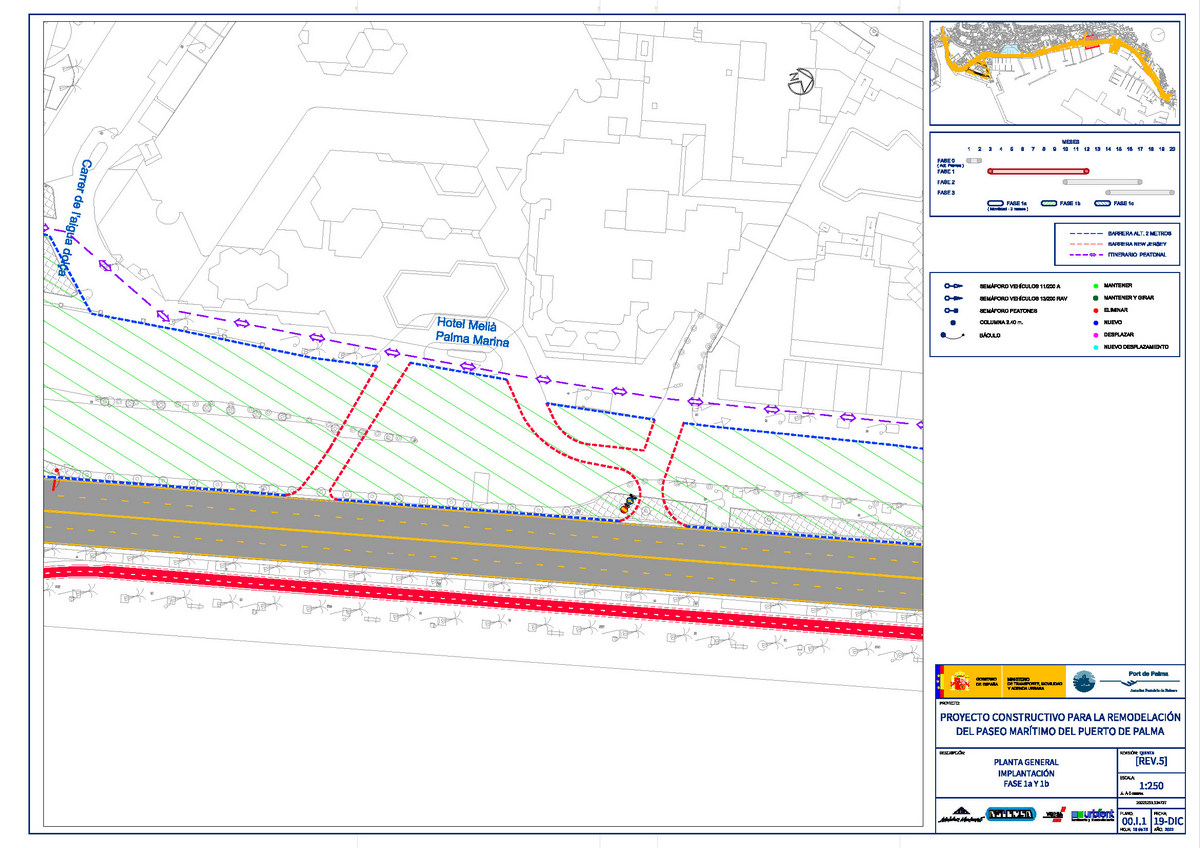

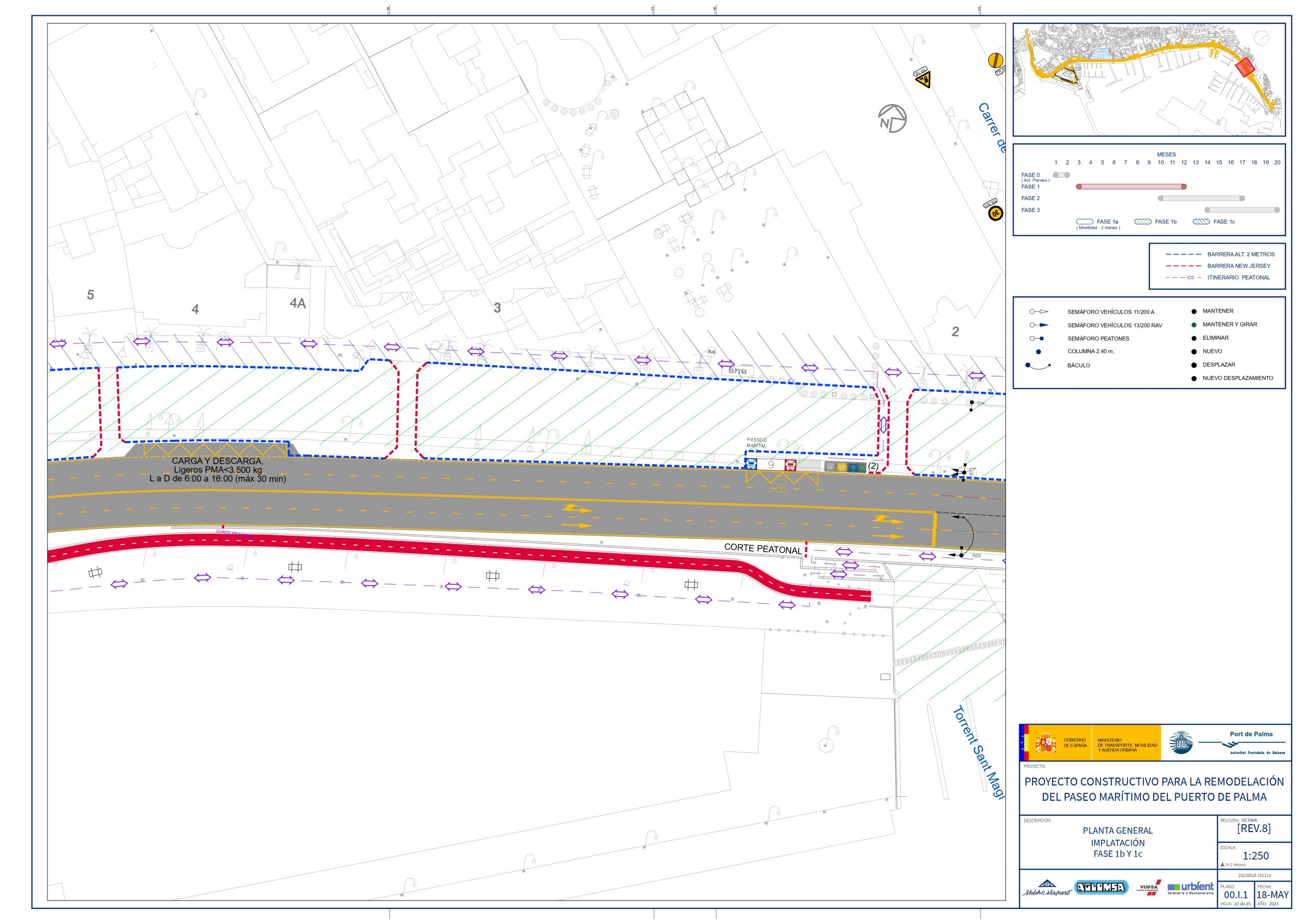

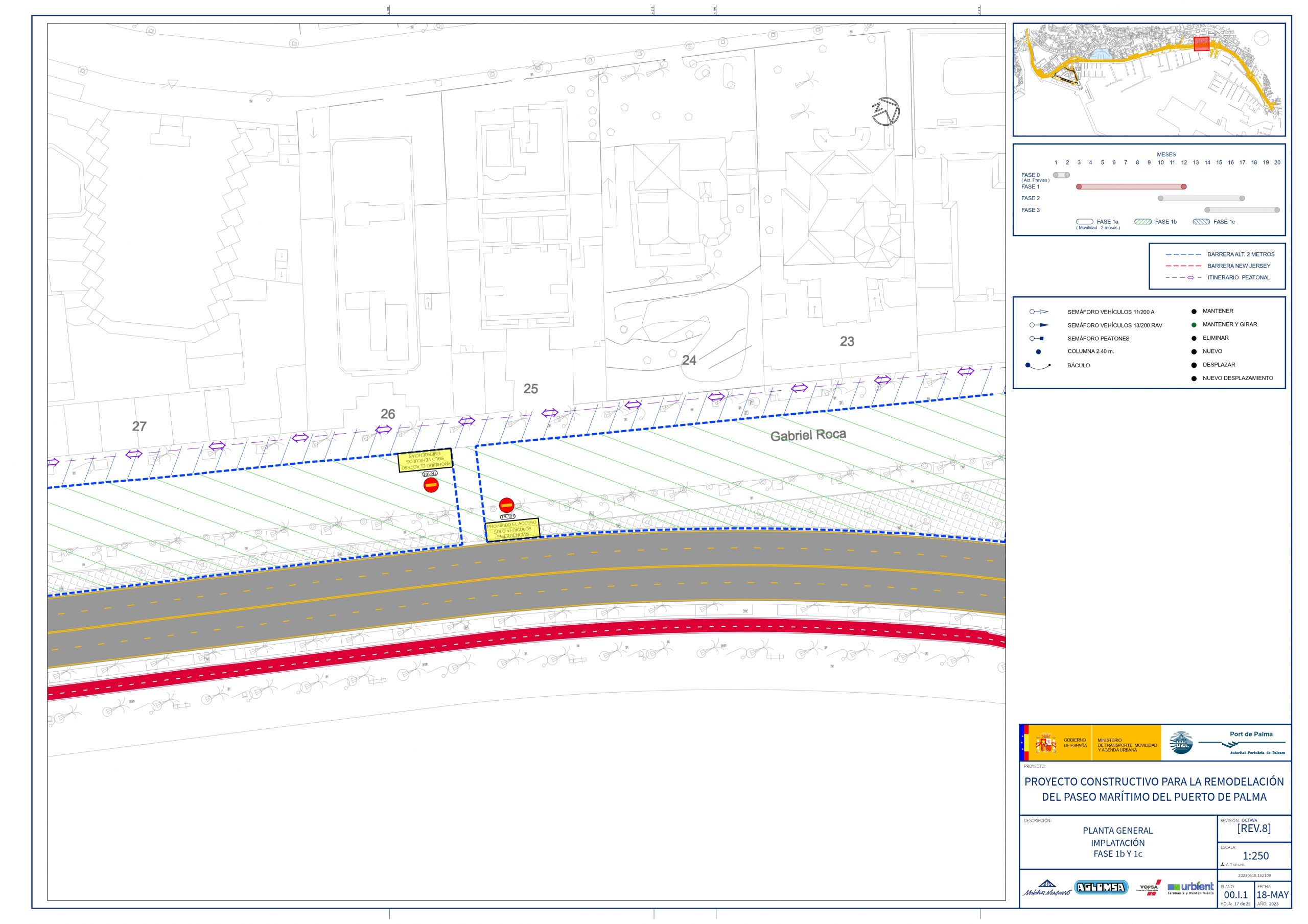

Implantació d'obra Fase 1
- Demolició de voreres per adaptar la calçada.
- Habilitació d’accessos a aparcaments
- Demolició puntual de la mitjana central per adaptar la calçada, accés a l’aparcament de Marqués de la Cenia, àrea Auditòrium, etc.
- Actuacions derivades de la regulació del trànsit i serveis públics afectats
- Adaptació de semàfors, habilitació d’aturades d’autobús, contenidors, punts de càrrega i descàrrega, habilitació de traçats per a vianants, etc.
- Tancament a vorera de mar
- Retirada de vehicles. Prohibició d’estacionament.
- Senyalització i inici de funcionament complet del trànsit segons la proposta de FASE I (adaptació i correccions)
- Tancament del costat de terra, alliberant voreres. Dilluns dia 23 de gener ha d’estar retirat tot el mobiliari privat (baranes, mampares, toldos) a la calçada i també dins del primer metre des de la vorera cap a la façana.
- Inici d’obres de demolició Fase I. La demolició i repavimentació per trams de l’actual vorera al costat de terra s’efectuarà amb un preavís de 7 dies i informant del temps estimat de duració de les feines.
Fase 2
TERMINIS I ACTUACIONS
Temps d’execució: 8 mesos
En solapament amb fases 1 i 2
Actuació: Tancament inicial des de vorera de la nova mitjana central (costat terra) fins alineació que permetrà 2 carrils senti Catedral
CIRCULACIÓ I ACCESSOS
Es mantenen 4 carrils de circulació (2 per sentit), excepte el tram entre Torre Paraires i Porto Pi, on n’hi haurà 3.
TASQUES A EXECUTAR
Carrils de circulació sentit Porto Pi des de Torre Paraires fins a Porto Pi
Voreres costat terra d’aquest tram
Carrils de circulació sentit Catedral des de Torre Paraires fins a Av. Argentina
Finalització nova mitjana central
Àmbits singulars: Santo Domingo, moll “golondrines” (davant Auditorium)
Desembocadura torrents Sa Riera i Sant Magí
Urbanització Ses Rafaletes
CANALITZACIONS
Execució de les noves canalitzacions projectades (impulsió sanejament, aigua regenerada).
Fase 3
TERMINIS I ACTUACIONS
Temps d’execució: 7 mesos
En solapament amb la fase 2
Actuació: Tancament des de la vorera de la nova calçada costat mar fins conveniència segons necessitat de les obres
Habilitació en tot moment de l’accés a pantalans i embarcacions.
CIRCULACIÓ I ACCESSOS
Es mantenen 4 carrils de circulació (2 per sentit) en tot el traçat
Execució dels carrils de circulació sentit Catedral des de Porto Pi a Torre Paraires en 2 subfases.
Traçats alternatius per a vianants i bicicletes
Si desitja més informació, pot accedir a la documentació completa del projecte a través del següent enllaç: Projecte Nou Passeig Marítim
