Información de las obras
Las obras de remodelación del paseo marítimo tienen una duración estimada de 20 meses desde su inicio, el pasado 18 de Noviembre de 2022. Su ejecución se llevará a cabo en tres Fases: Fase 1 (dividida en Fase 1A, 1B y 1C), Fase 2 y Fase 3. Actualmente, nos encontramos en Fase 1B.
En este apartado puede consultar las acciones que se llevarán a cabo quincenalmente: qué tareas se van a desarrollar, fecha y duración de cada actividad, delimitación de la zona afectada, posibles afecciones, descripción de cada actividad y planos de las ubicaciones. Seguidamente, dispone de la planificación prevista para la Fase 1C, relativa a las actuaciones de remodelación de la actual acera del lado tierra, adyacente a las fachadas. Al final de esta página, encontrará un mapa con la ubicación de todos los servicios disponibles durante las obras de remodelación: aparcamientos, paradas de autobús y taxi, zonas de carga y descarga, etc, además de los planos respectivos de ocupación de las terrazas del paseo marítimo.
Horario de actividad de las obras: De lunes a viernes de 7’00h a 18’00h y puntualmente sábados de 7’30h a 14’00h.
Calendario de actividades por las obras de reforma desde el 18 de septiembre al 1 de octubre
Descripción de las actividades previstas a ejecutar desde el 18 de septiembre al 1 de octubre.
- Demoliciones: Demolición y retirada de elementos existentes para renovar: pavimentos de calzada, aceras, bordillos, etc. Zona Afectada: desde Avda Argentina hasta Torre de Paraires . Posibles afecciones: Sin afecciones adicionales a las debidas por ocupación de superficie.
- Canalizaciones y otras infraestructuras: Ejecución de la nueva red de aguas residuales y de drenaje, así como instalación de canalizaciones para las distintas redes (Alumbrado, semáforos, riego, comunicaciones, BT, etc). Zona Afectada: desde Avda Argentina hasta Torre de Paraires .Posibles afecciones: Sin afecciones adicionales a las debidas por ocupación de superficie.
- Pavimentos: Ejecución de la pavimentación de aceras (solera, colocación de adoquín, etc.) o calzada (estabilización de explanada, zahorras, aglomerado, etc.) Zona Afectada: desde Avda Argentina hasta Torre de Paraires / Posibles afecciones: Sin afecciones adicionales a las debidas por ocupación de superficie.
Jardinería y Mobiliario: sin previsión de trabajos durante la próxima quincena.

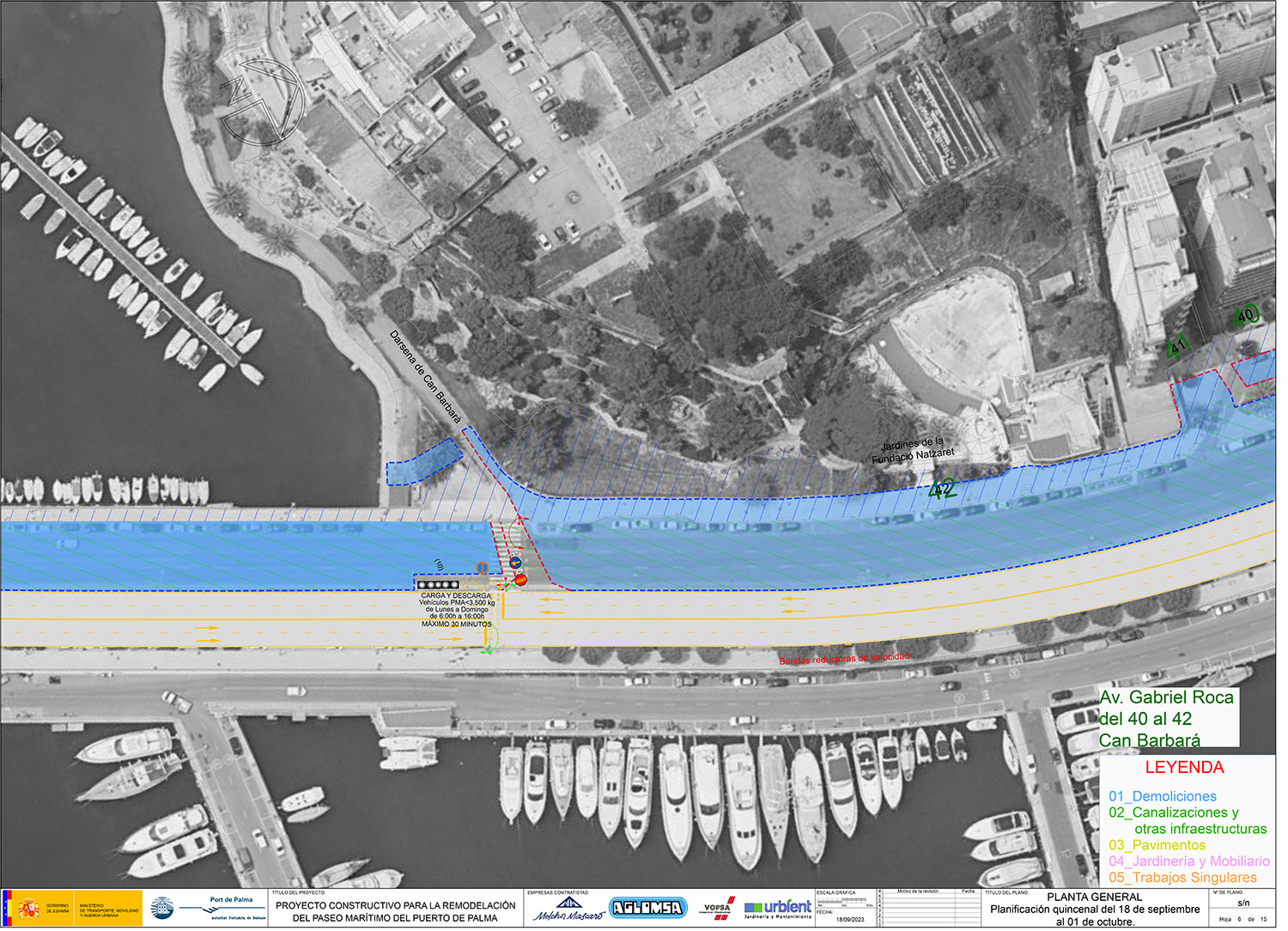

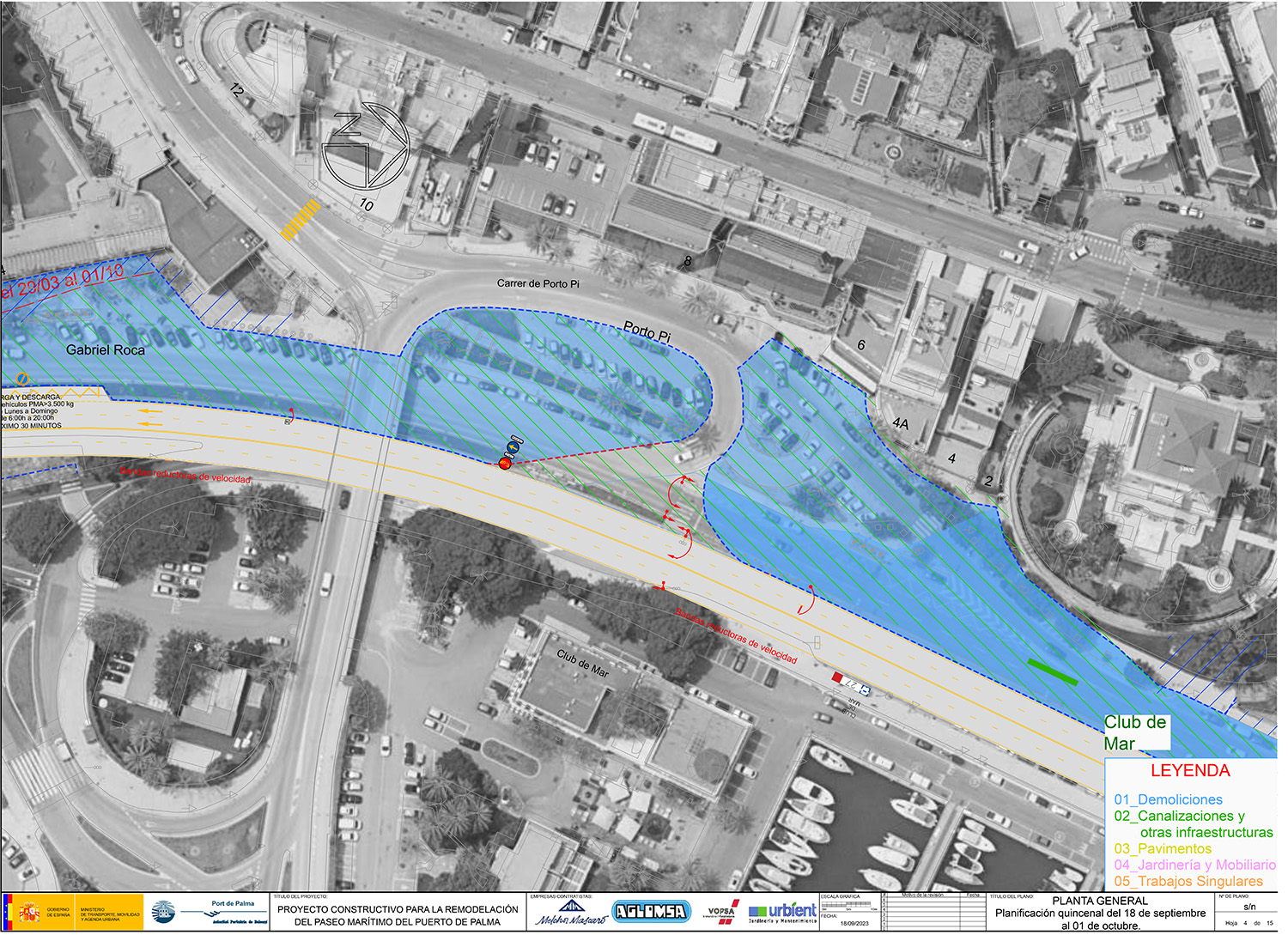

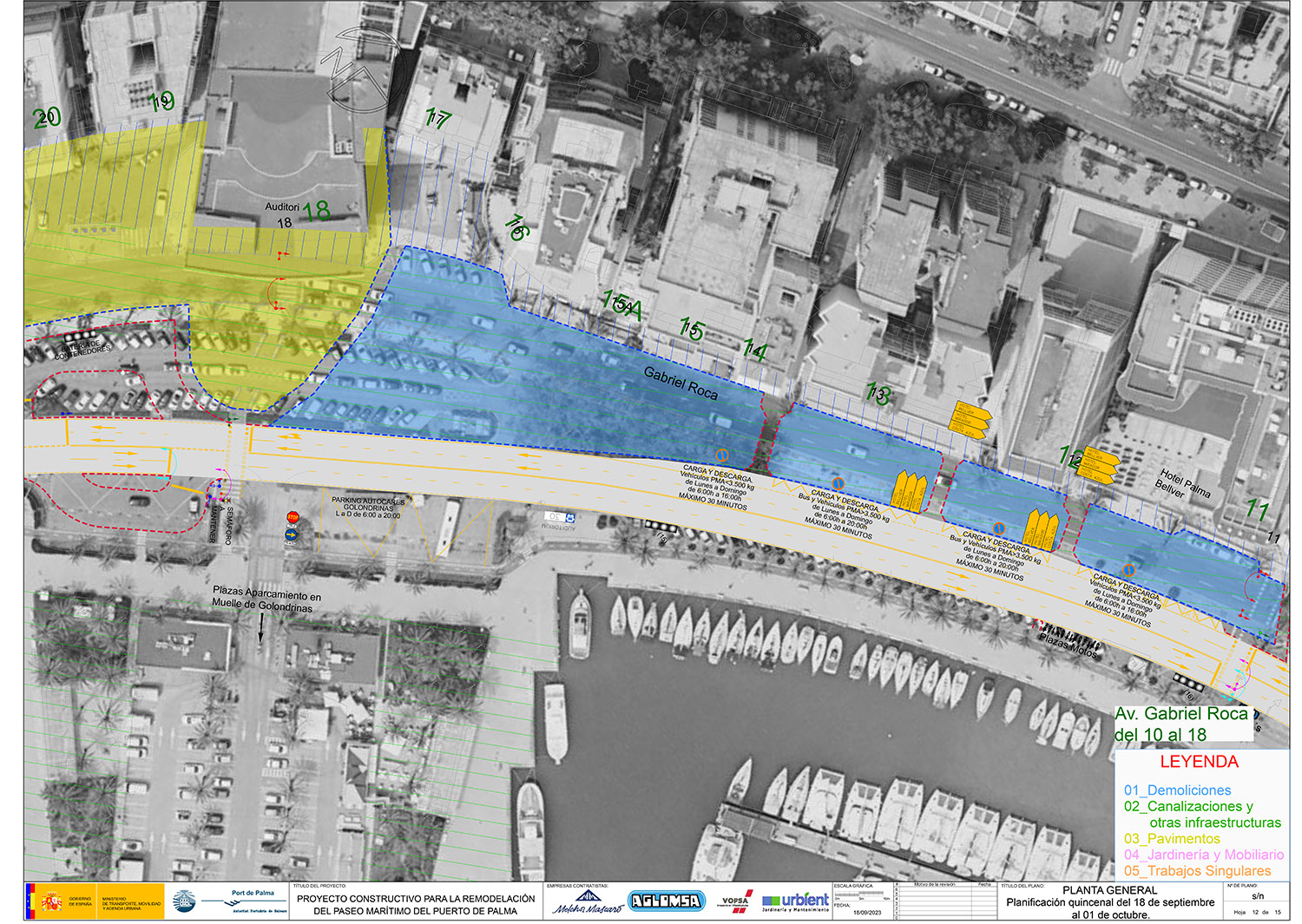

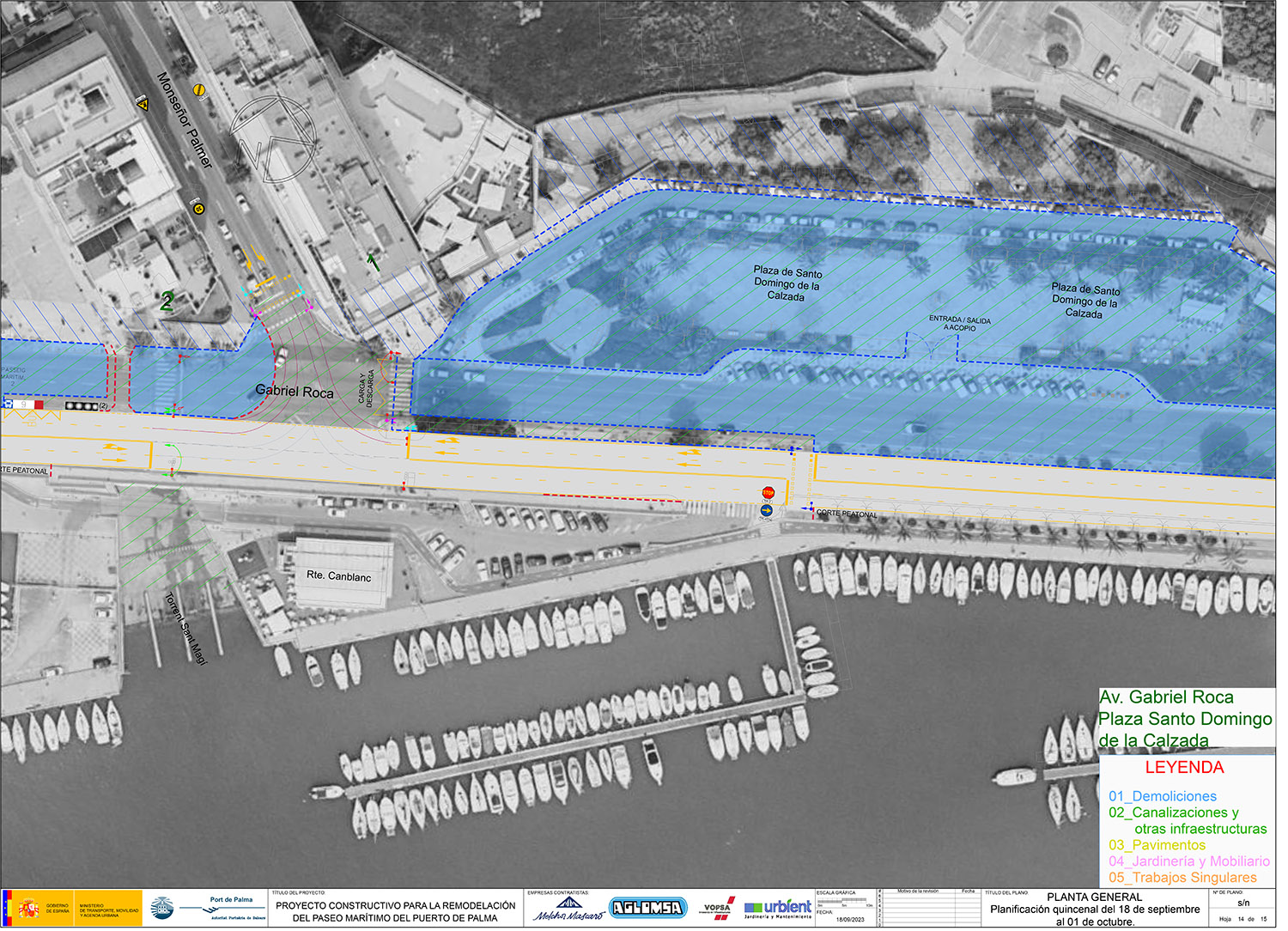

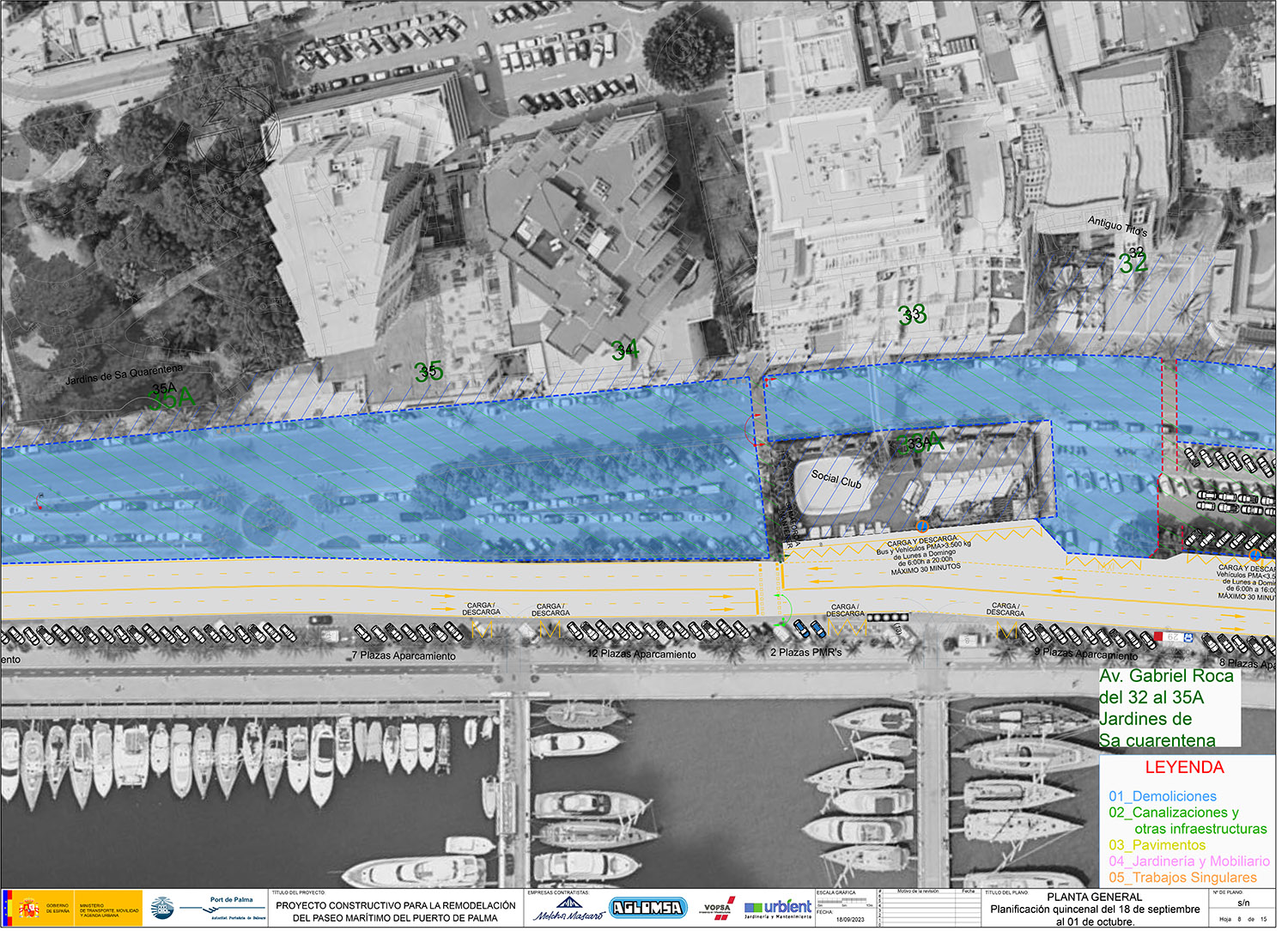

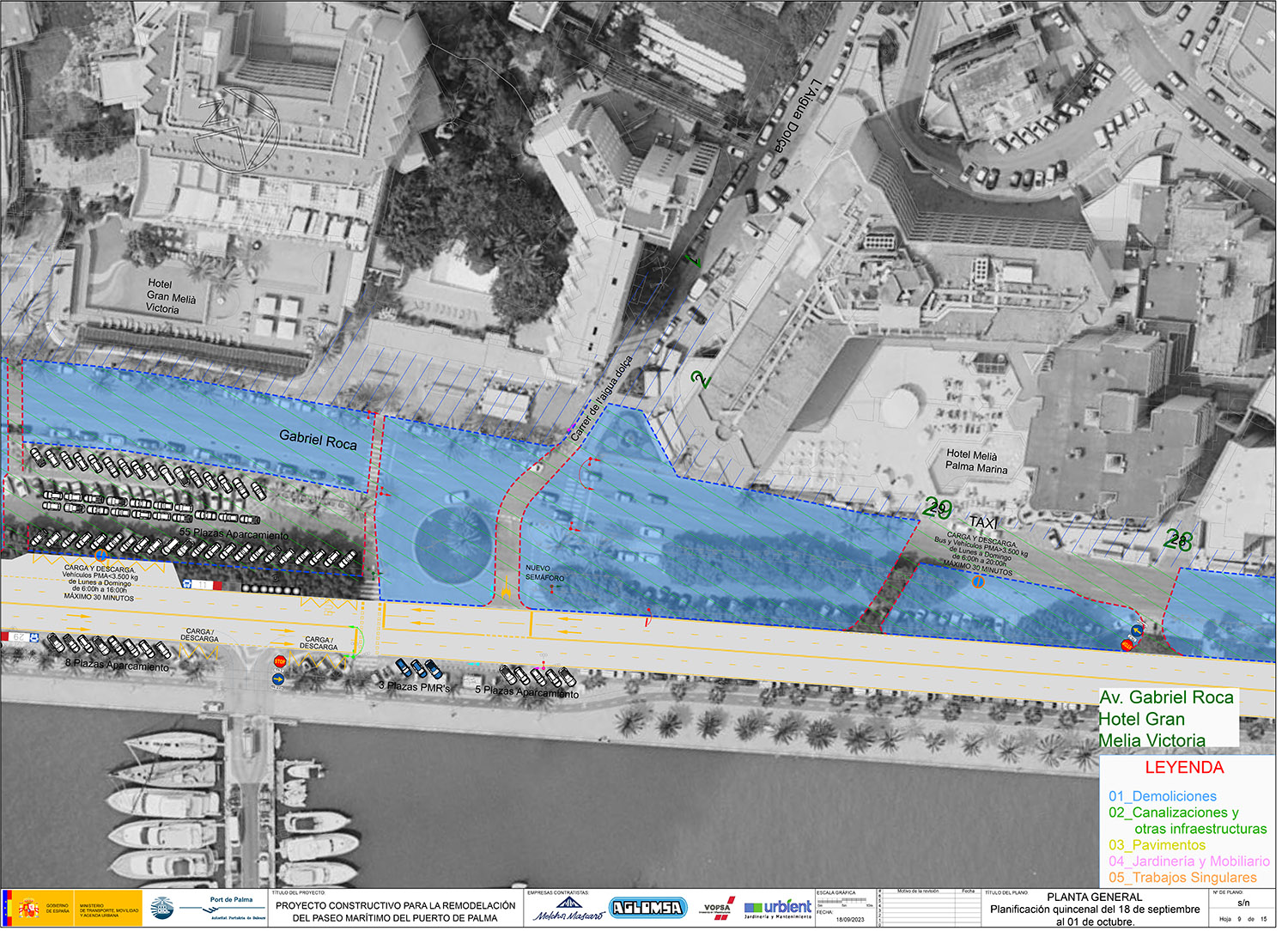

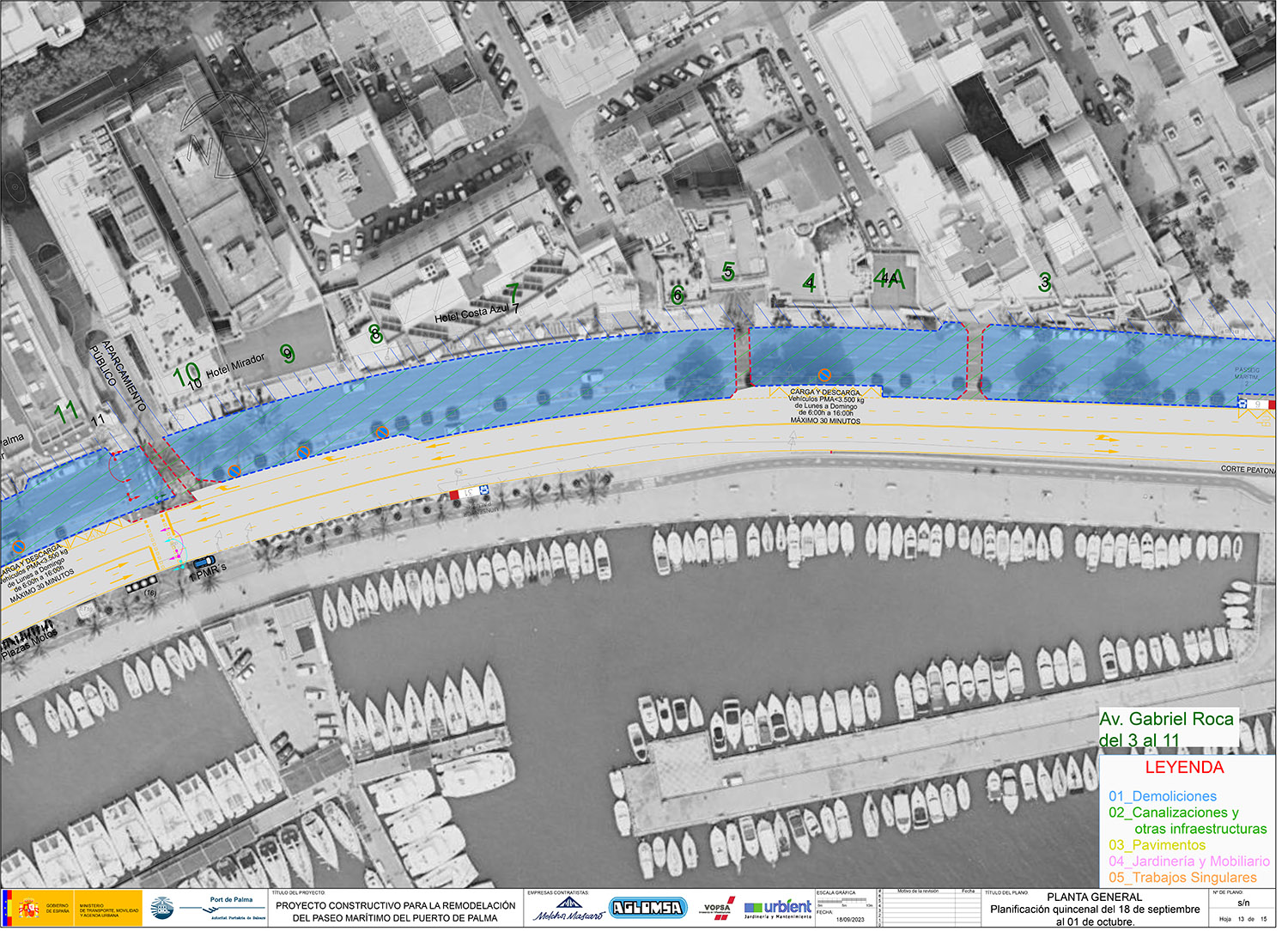

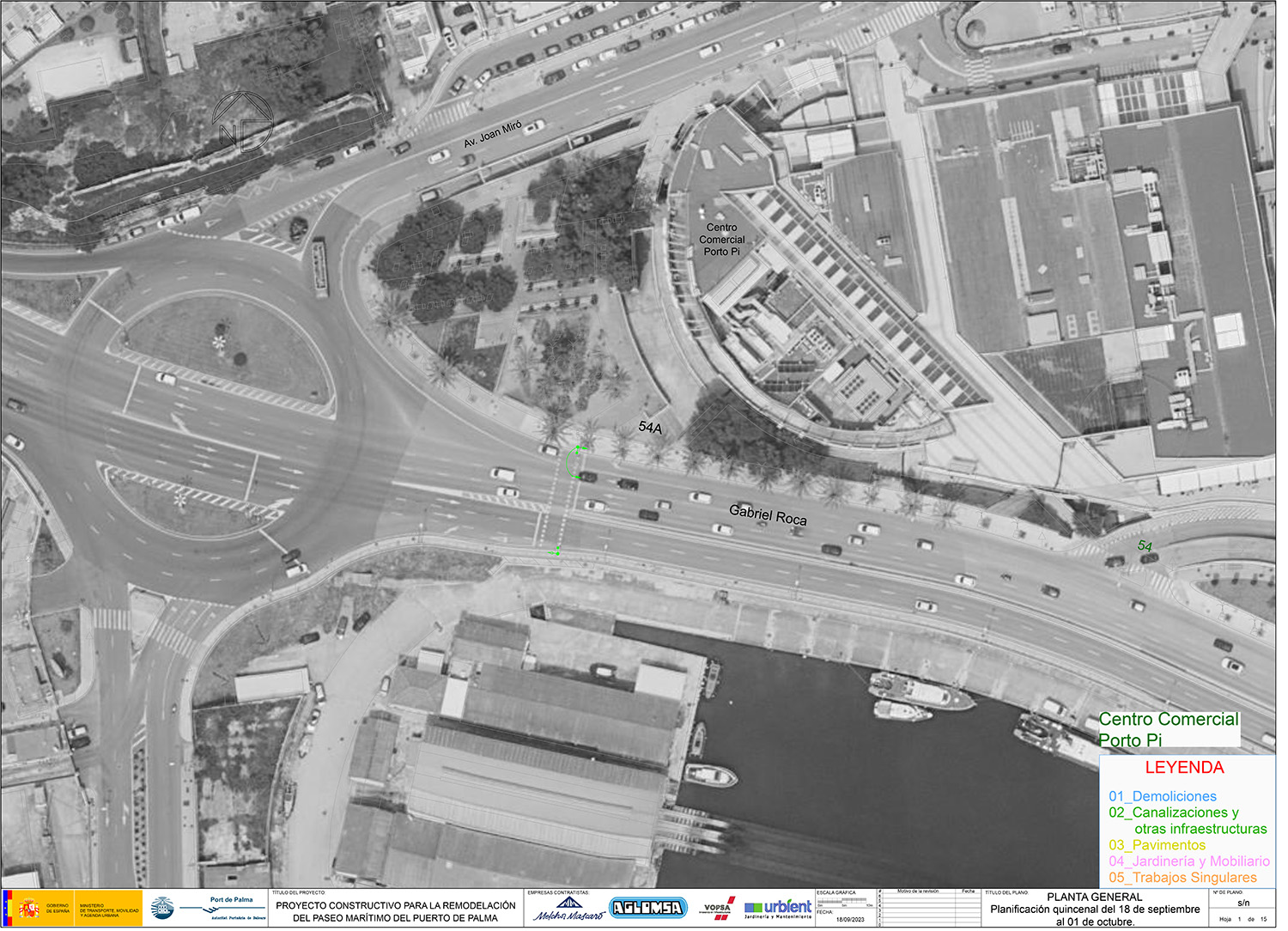

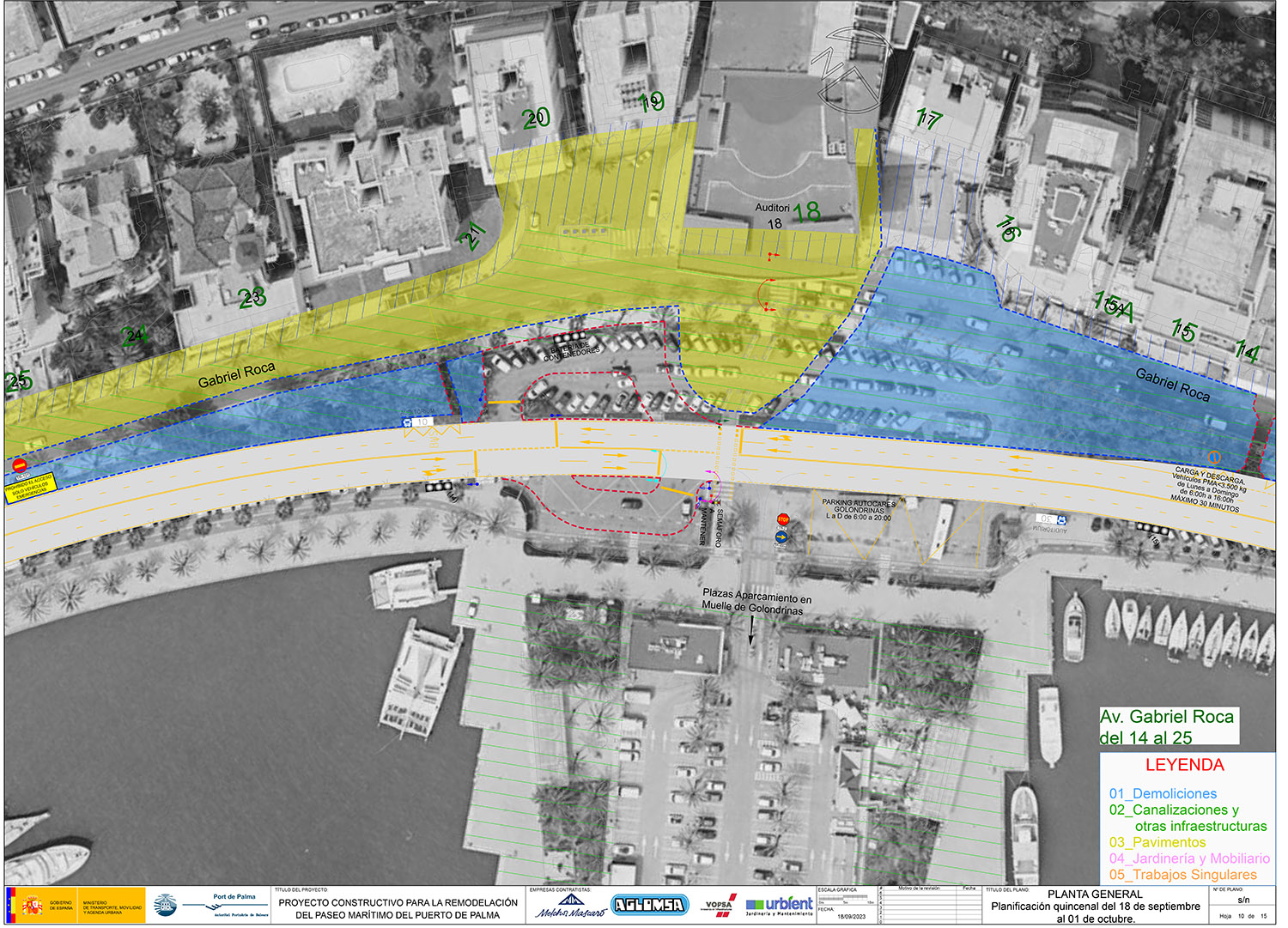

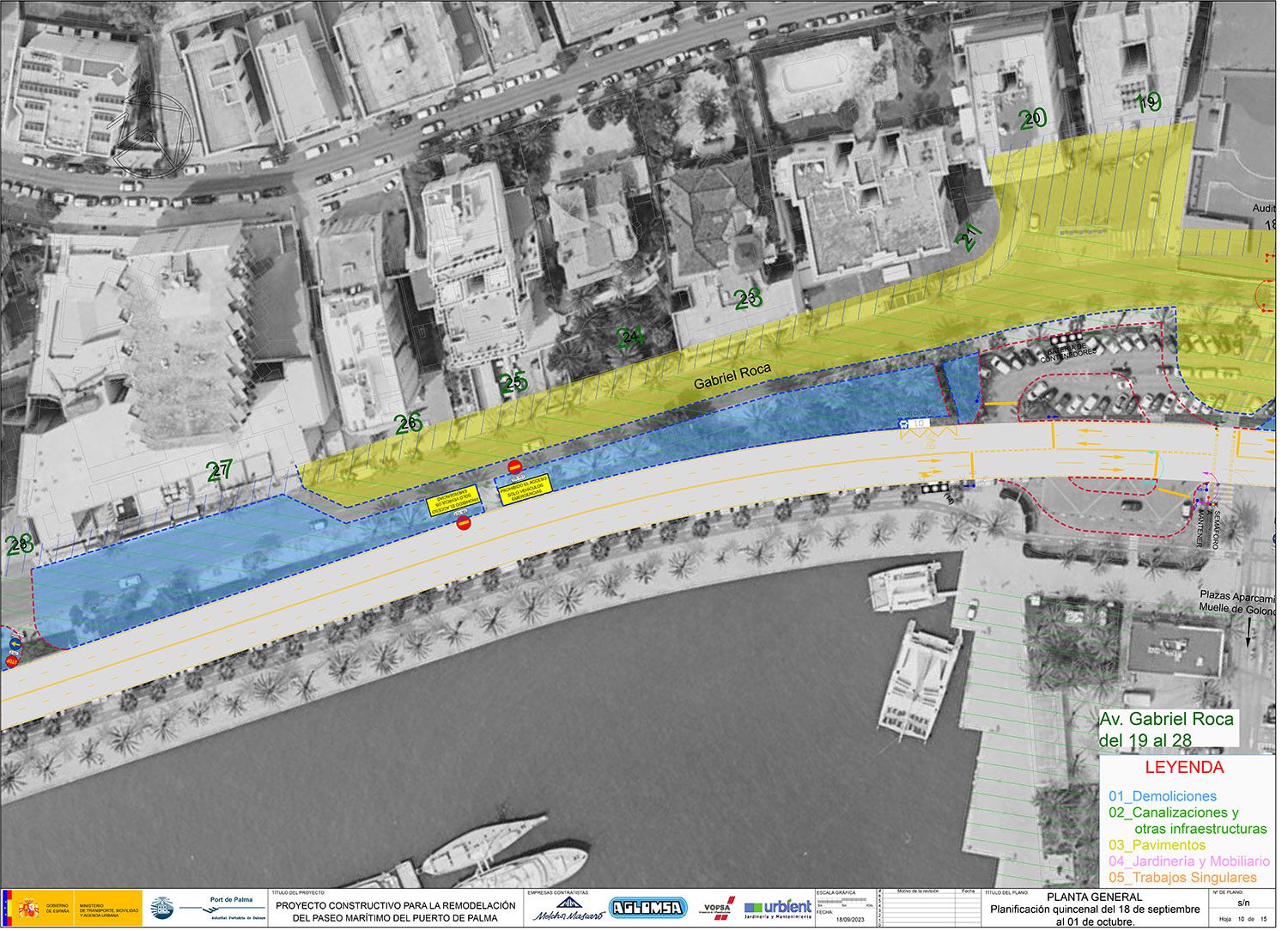

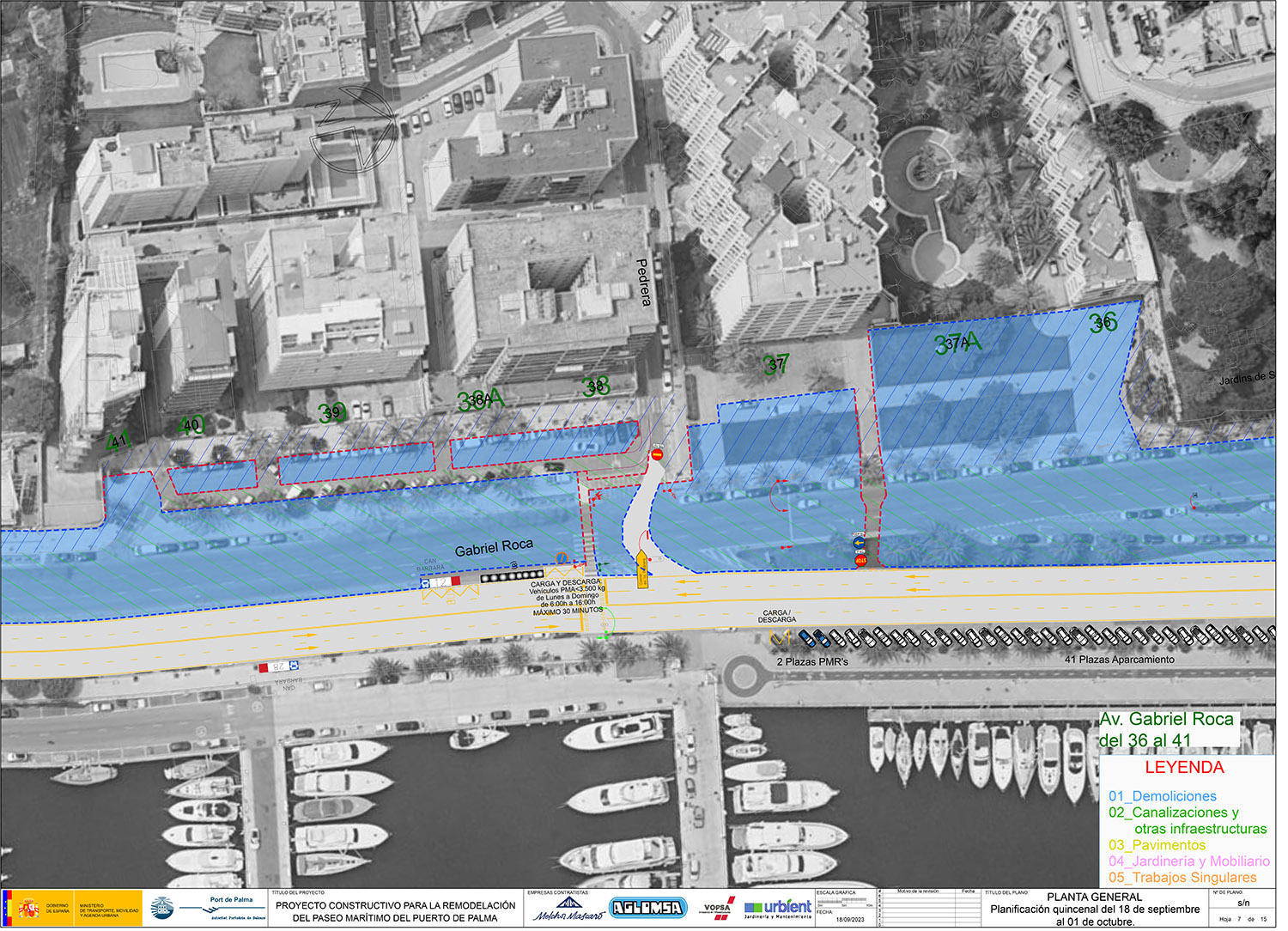

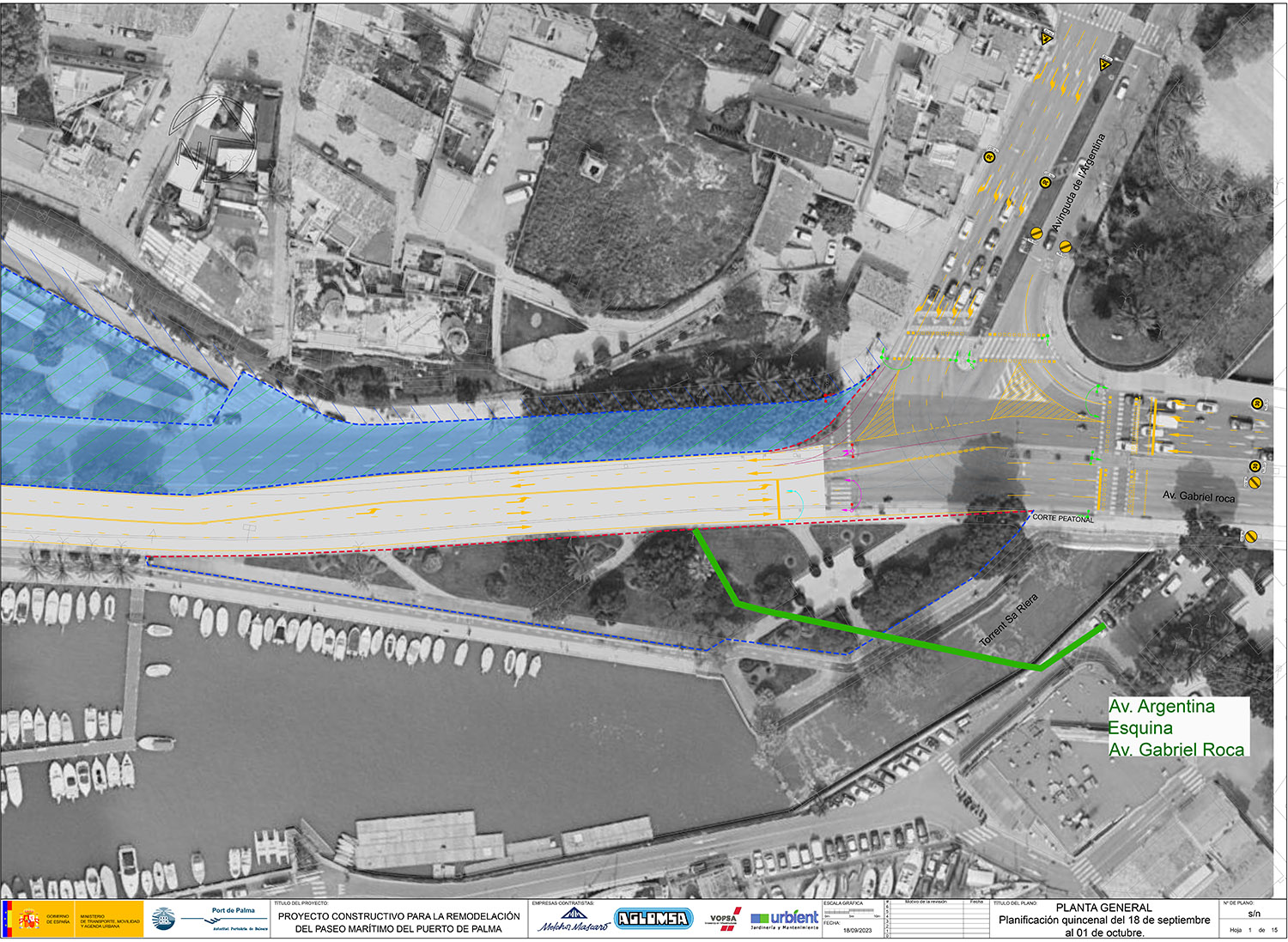

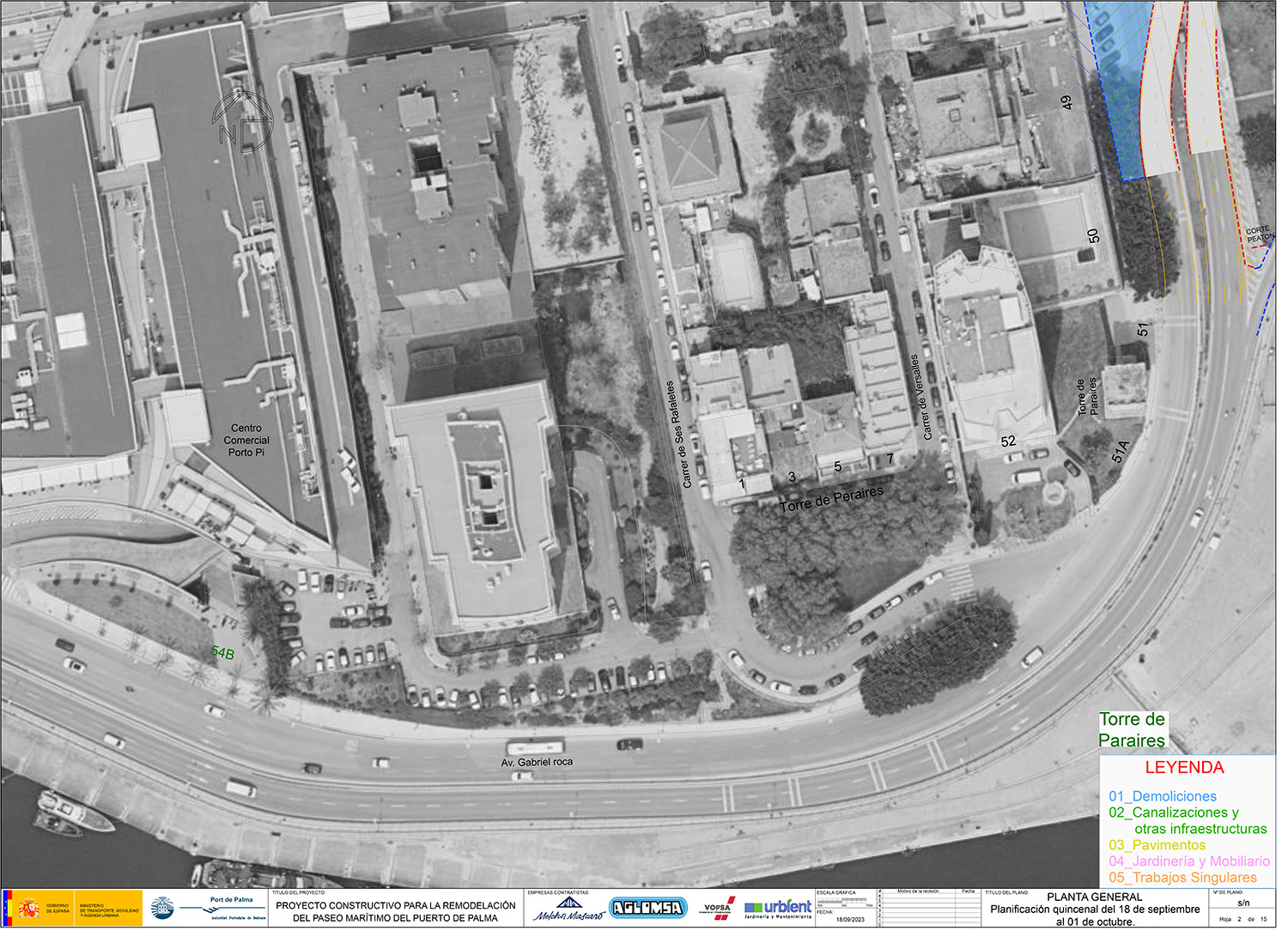

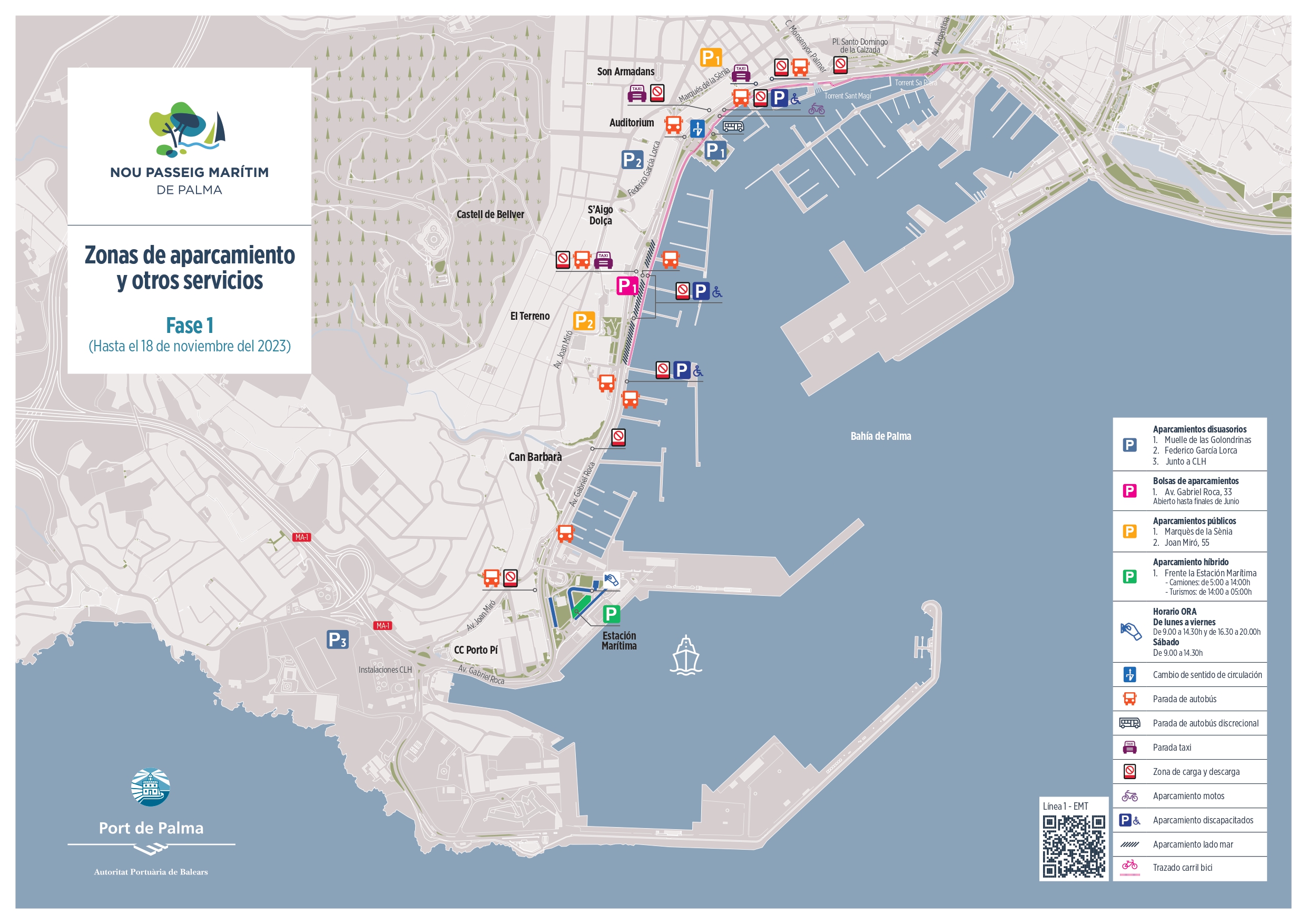

Los planos que presentamos a continuación, representan en su conjunto, toda la zona del paseo Marítimo donde se están llevando a cabo las obras de remodelación, que actualmente abarca desde Avda. Argentina hasta la Torre de Paraires. Por separado, en cada plano, podrá encontrar la división del paseo Marítimo fragmentado en tramos y de este modo, ver con más detalle la zona que sea de su interés. A través de la leyenda, podrá ubicar las acciones que se ejecutarán en cada uno de los tramos, desde el 18 de septiembre al 1¡ de octubre.

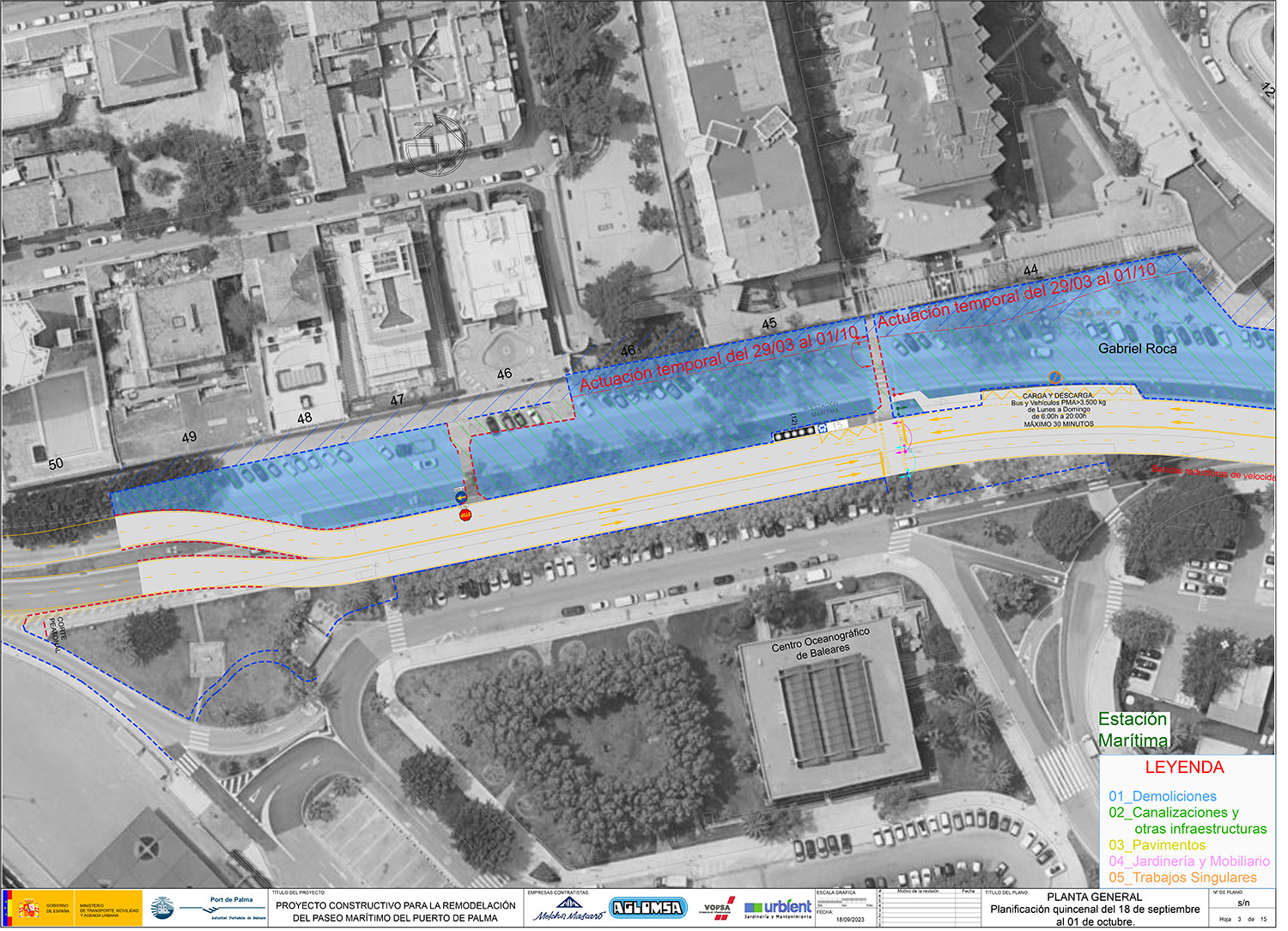

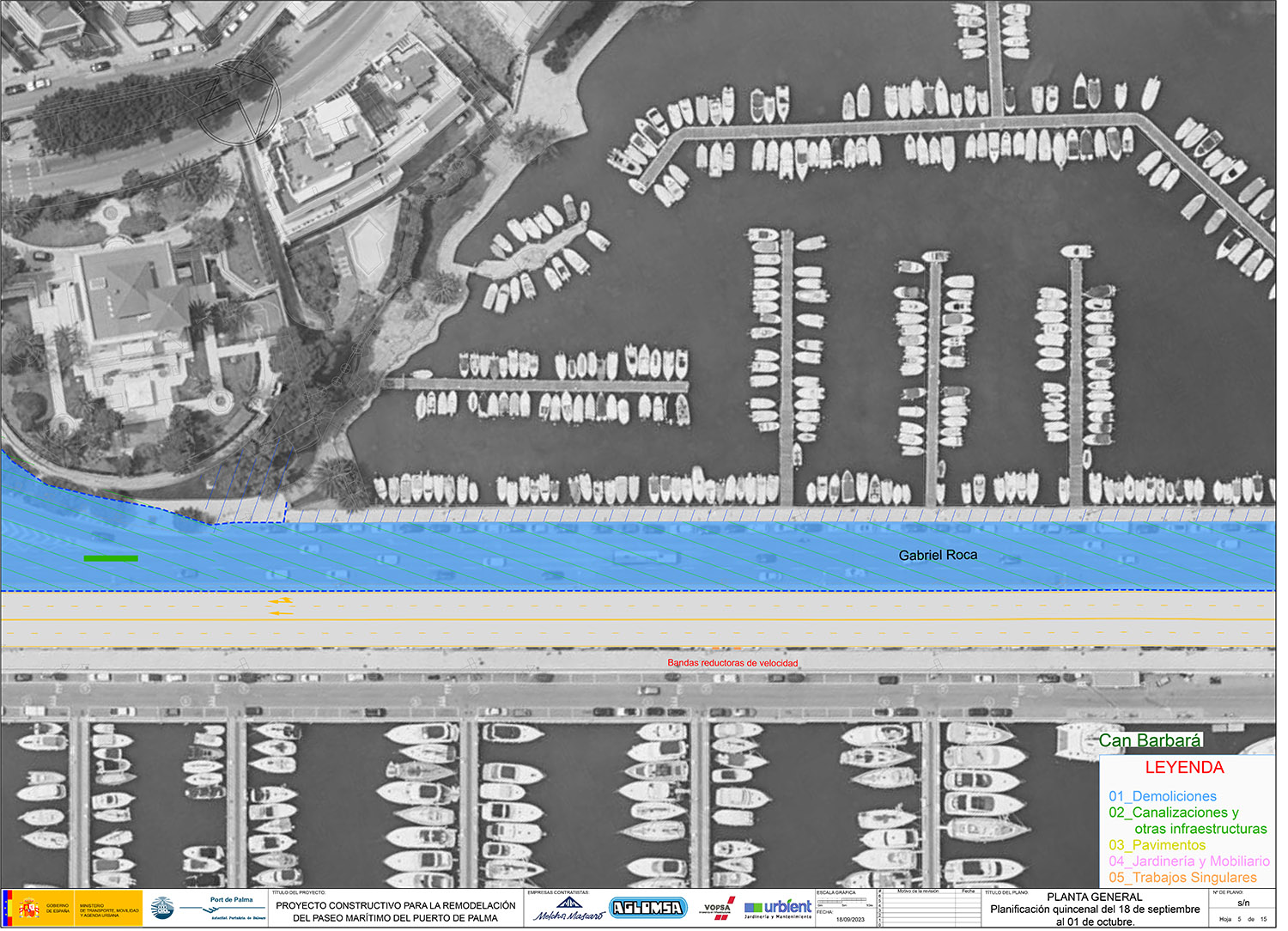

Planos de Implantación de Obra Fase 1B y 1C
Planificación prevista para la Fase 1C
Durante la Fase 1C, se realizarán las actuaciones de remodelación de la actual acera del lado tierra, adyacente a las fachadas. Las acciones son principalmente las siguientes:
- Demoliciones
- Desvío de servicios afectados
- Red separativa
- Acometidas de fecales y pluviales
- Pavimentación y urbanización
La actividad de pavimentación se llevará a cabo por tramos desde la primera semana de octubre hasta principios de marzo. Esta planificación es el resultado del ajuste aplicado al cronograma de los trabajos de remodelación, para encajar las peticiones de personas afectadas, que han manifestado la necesidad de acordar fechas específicas para los tramos que afectan sus negocios.

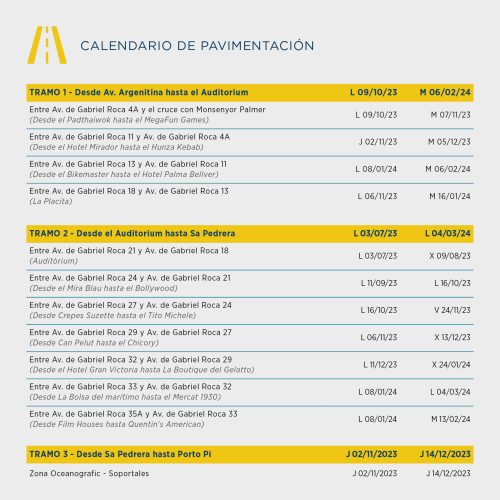

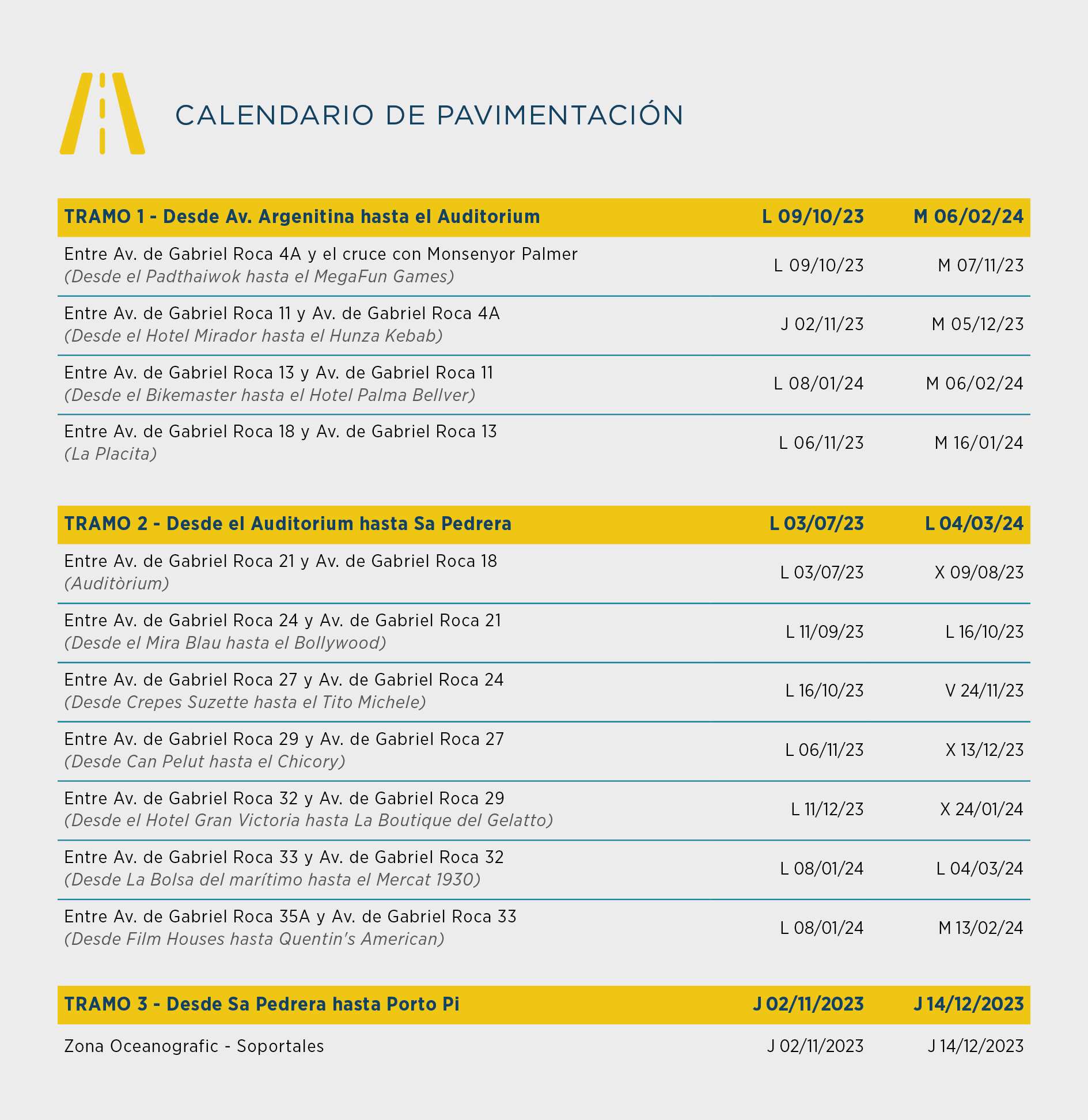

Calendario para las obras de pavimentación de cada tramo.
*Esta planificación puede estar sometida a cambios.

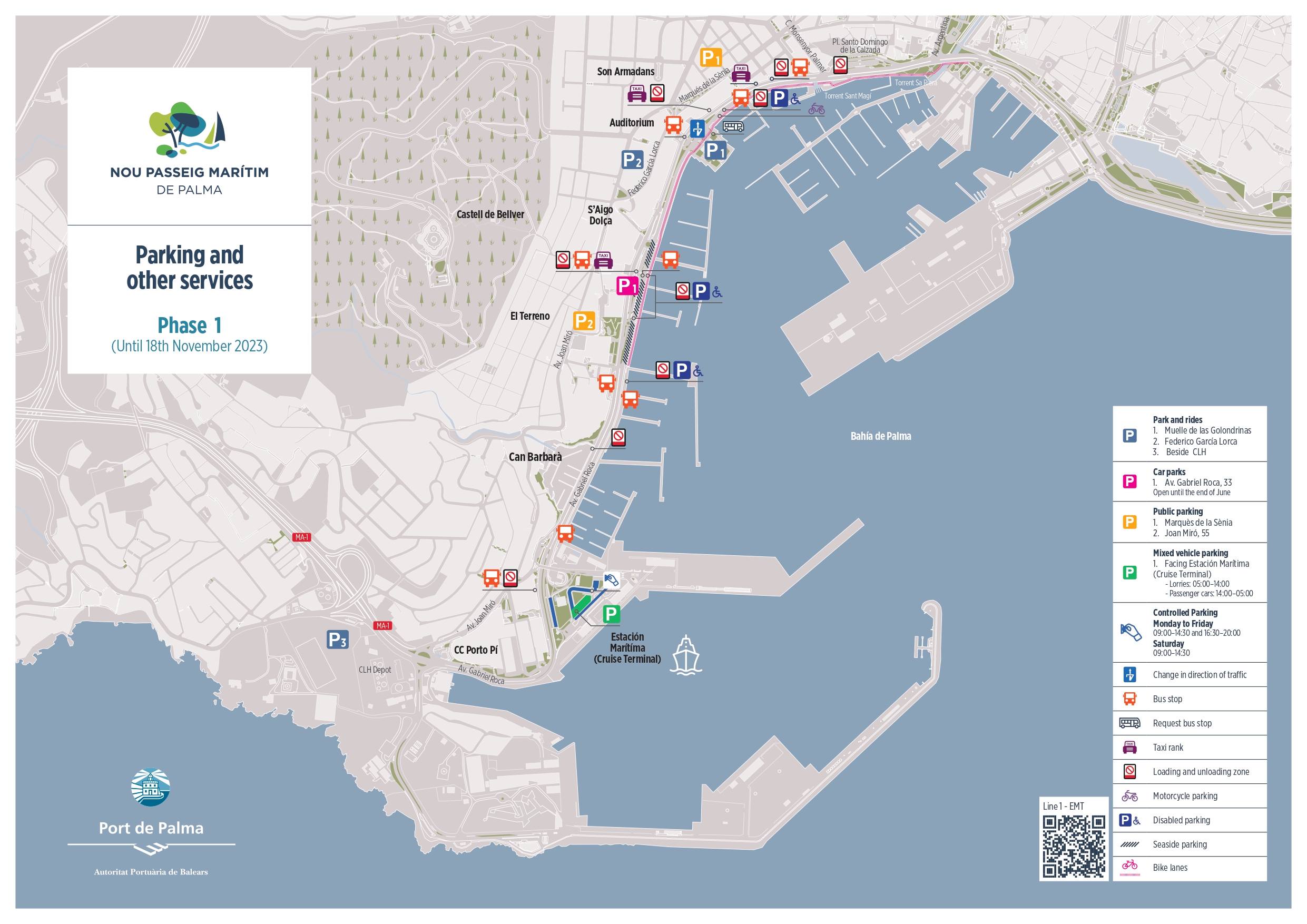

Planos de ocupación de las terrazas el paseo marítimo
Tasques / activitats
- Replanteig: del perfil longitudinal de la vorada del costat terra i dels diferents serveis i seccions tipus.
- Drenatge: Replanteig dels perfils transversals i del longitudinal.
- Excavació: per a la detecció de possibles serveis afectats i localització de les diferents escomeses dels diferents serveis.
- Fresat del paviment, demolició de vorades i vorals i resta de feines prèvies a l’excavació.
- Conduccions d’enllumenat, BT, comunicacions i reserva: emmagatzematge en obra de les canonades necessàries, replanteig del seu traçat, inici de la excavació.
- Canonada 630 d’impulsió: aplec en obra de les canonades necessàries, replanteig del seu traçat i inici de l’excavació.
- Senyalització i abalisament: millores continues que garanteixin la seguretat (de vianants i vehicles) i el bon ús de les zones d’aparcament.
- Jardineria: comprovació de las espècies afectades i elecció i número de les noves, replanteig al costat terra, comprovació de la instal·lació del reg i de la resta de feines prèvies.
- Serveis a futures terrasses: replanteig de la ubicació de las futures terrasses i dels serveis necessaris.
Possibles afeccions
Sense afeccions addicionals a les degudes per l’ocupació de superfície.
