La obra paso a paso

Información de las obras

Aquí tendrás con antelación toda la información actualizada en relación a las obras de remodelación. Fase a fase podrás consultar que qué se está haciendo y qué trabajos serán los siguientes a efectuar en el Nuevo Paseo Marítimo



Fase 1

PLAZOS Y ACTUACIONES

  • Tiempo de ejecución: 12 meses
  • Del 18/11/22 al 18/11/23
  • Actuación: Cierre inicial desde la acera del lado del mar de la mediana central hasta la acera actual del lado de tierra.

TAREAS A EJECUTAR

  • Aceras del lado de tierra y carriles sentido Portopí, desde avenida Argentina hasta Torre Paraires
  • Ámbitos singulares: Santo Domingo, Muelle Golondrinas (frente Auditórium), desembocadura en los torrentes Sa Riera y Sant Magí.

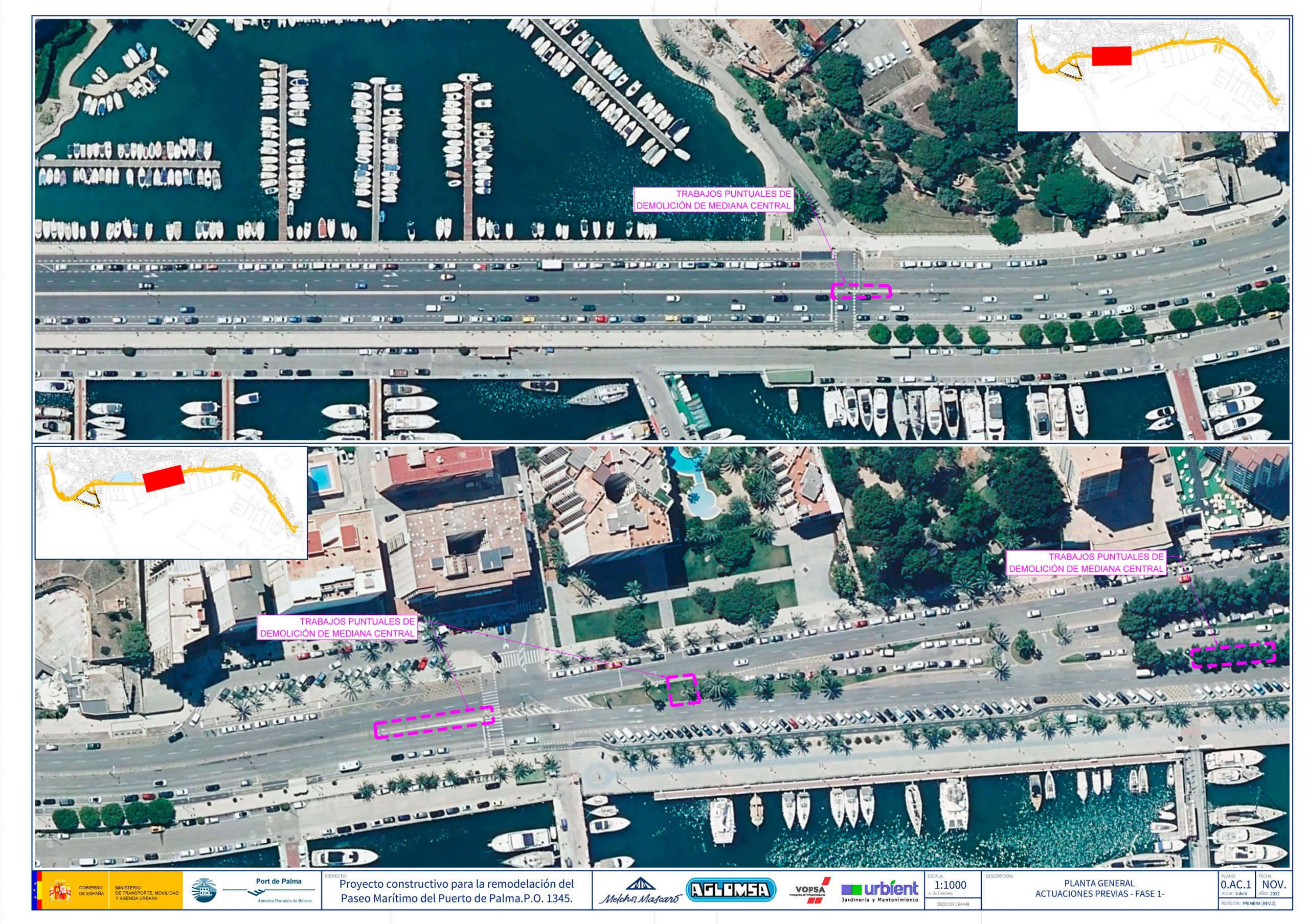

Actuaciones

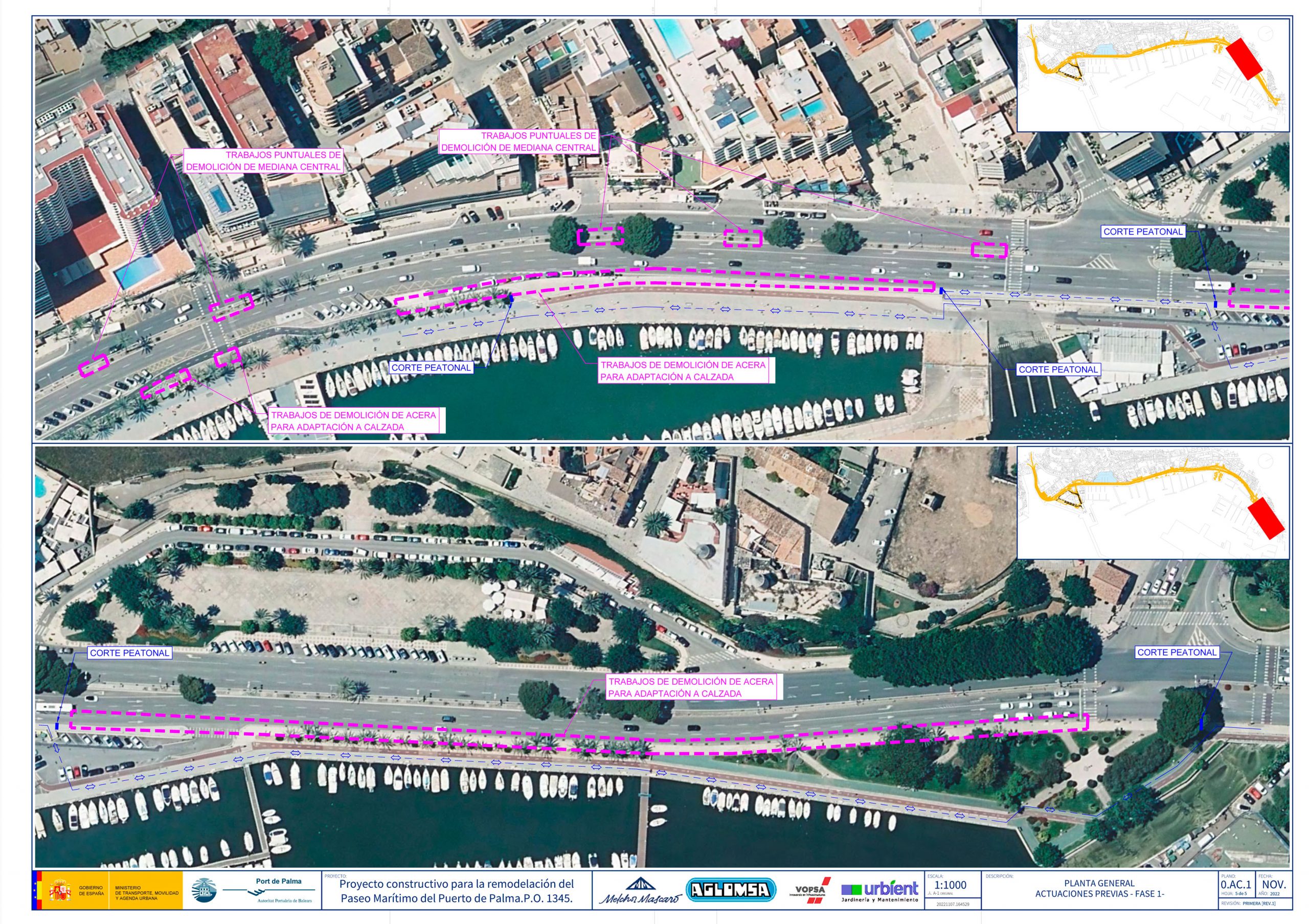

  • Demolición de aceras para adaptación a calzada.

  • Actuaciones derivadas de la regulación del tráfico y servicios públicos afectados

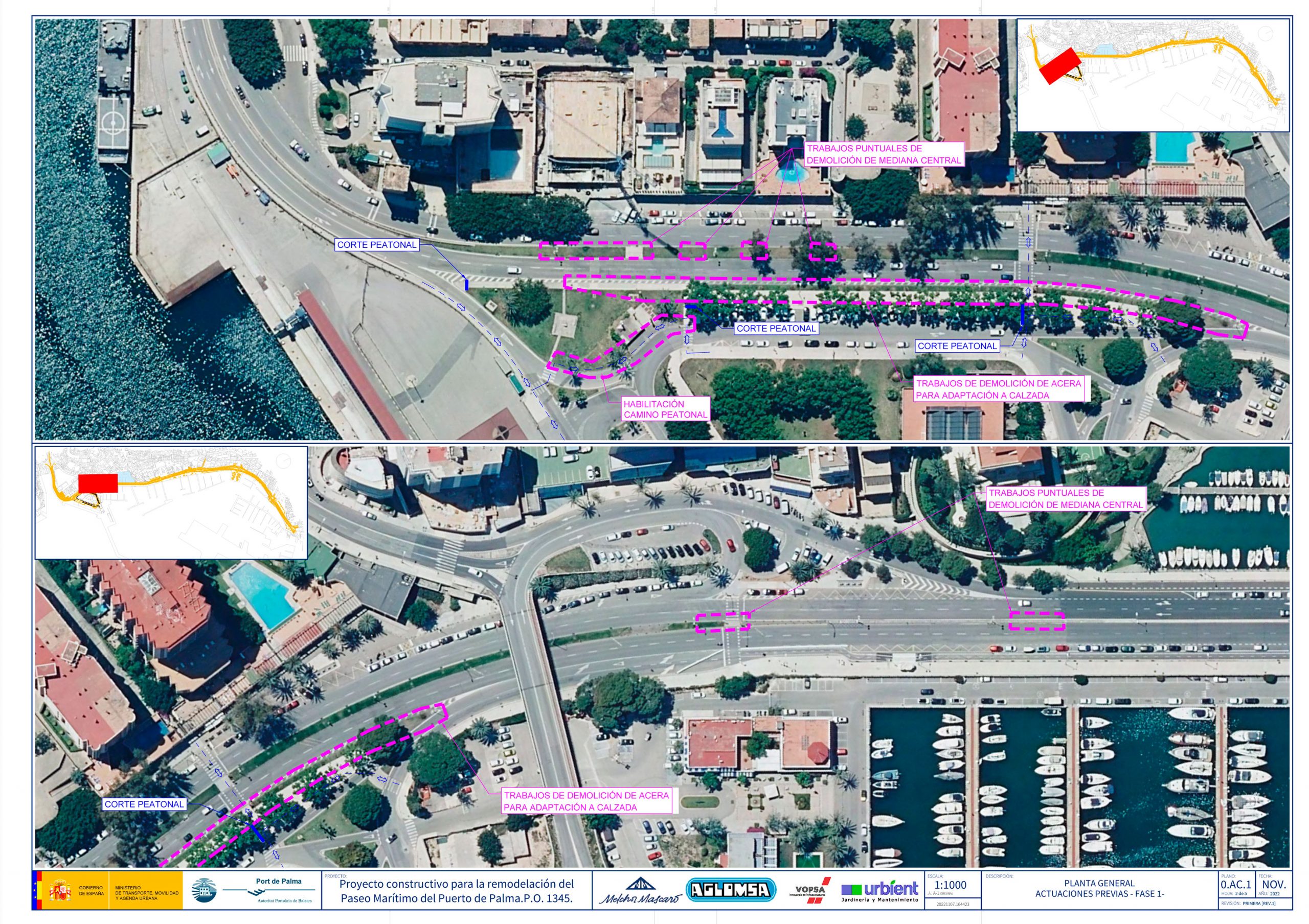

  • Adaptación semáforos, habilitación paradas bus, contenedores, cargas y descargas, habilitación trazados peatonales, etc.
  • Señalización e inicio de funcionamiento completo tráfico según propuesta FASE I (adaptación y correcciones)
  • Inicio de las obras de demolición Fase I. La demolición y repavimentación por tramos de la acera actual lado tierra se efectuará previo aviso con antelación de 7 días e informándose en su momento del tiempo estimado de duración de los trabajos.
  • Habilitación de accesos a aparcamientos

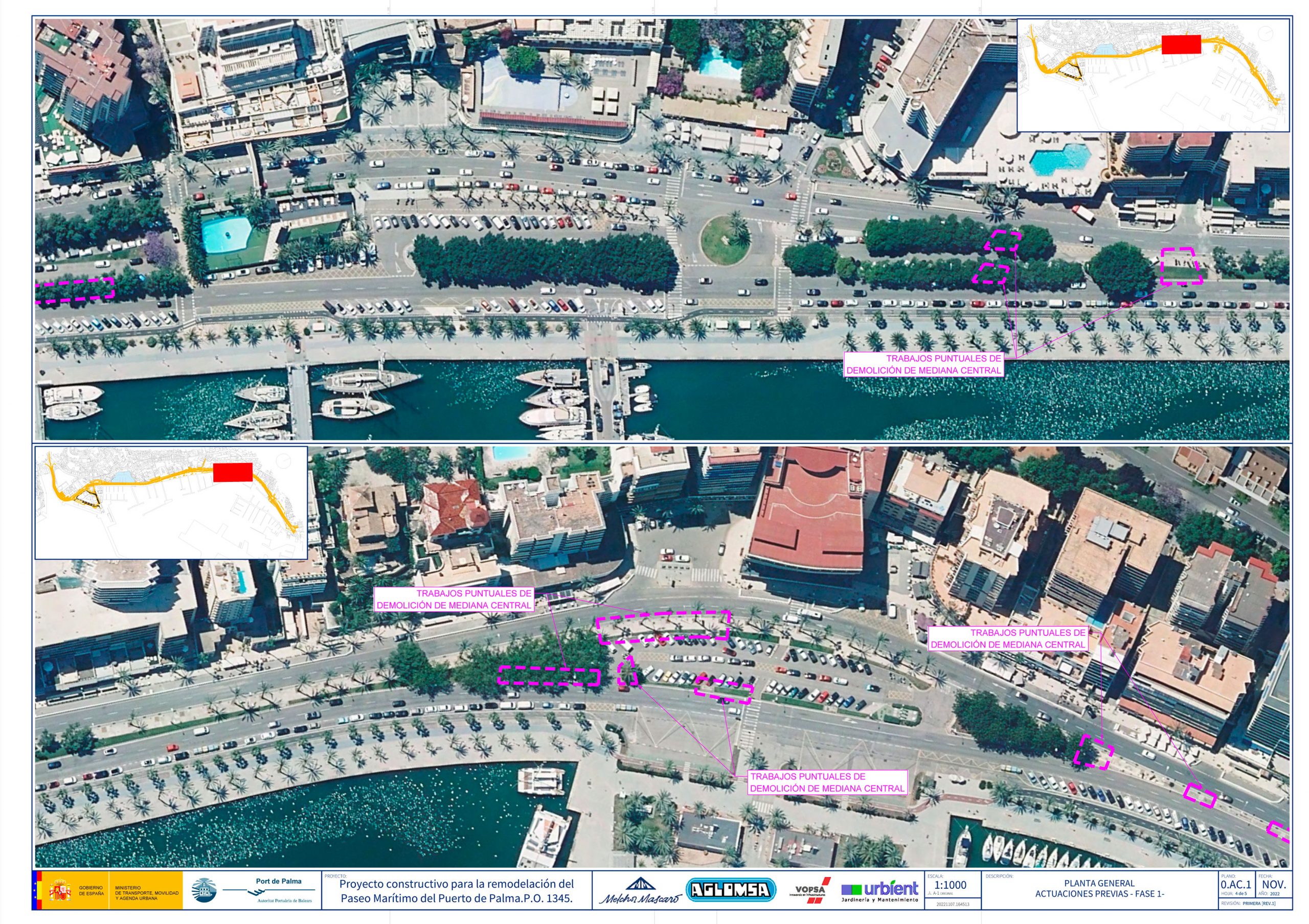

  • Demolición puntual de la mediana central para adaptar la calzada, acceso al aparcamiento de Marquès de la Cènia, área Auditórium, etc.


  • Vallado cerramiento lado mar
  • Retirada de vehículos. Prohibición estacionamiento
  • Vallado cerramiento lado tierra liberando aceras. El lunes 23 de enero deberá estar retirado todo mobiliario privado (barandillas, mamparas, toldos) existente en la calzada actual, así como en el primer metro desde bordillo hacia fachada)
